云效中,專案是儲存任務并協助企業管理目標、作業流程、截止日期及檔案的的核心,是協作的基本單元,可以將需要完成的目標創建成專案,邀請團隊成員加入一起開展作業,共同達成目標,
專案分為「普通專案」和「作業流專案」兩種型別,
云效普通專案:任務通過看板列進行歸類,使用勾選框表示任務完成情況,可自由拖拽看板中的任務,
云效作業流專案:任務需要在多個看板列中進行流轉,使用任務狀態標識任務完成情況,拖拽看板中的任務需要根據作業流程的設定,
Tips:
- 普通專案與作業流專案不能互相轉換,
- 在企業空間首頁滑鼠移動到專案卡片以及切換成串列視圖可看到專案型別的標識,
專案創建和洗掉
一、創建專案

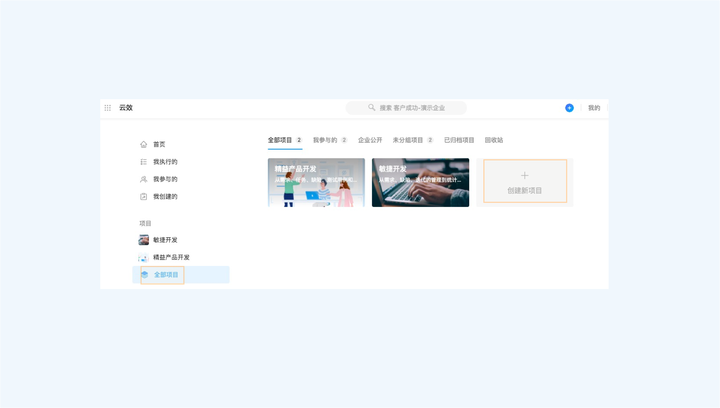

1、創建方式 可以點擊導航欄上的藍色加號全域創建按鈕,選擇創建「專案」,
也可以在首頁上的「最近瀏覽的專案」模塊點擊加號或點擊查看全部專案進入進行創建,
2、創建空白專案

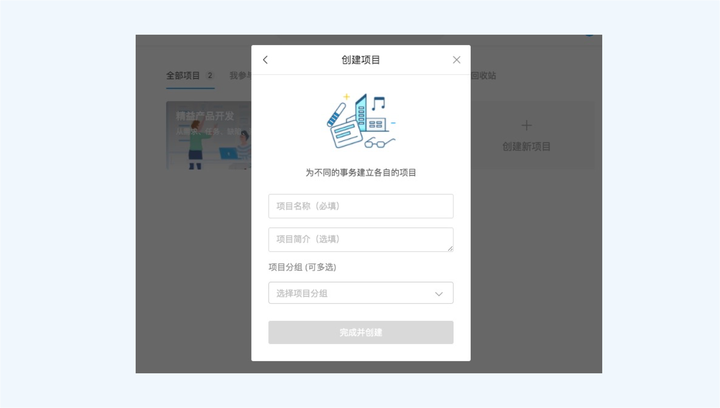

直接創建空白專案,輸入專案名稱、專案簡介并選擇專案分組,點擊「完成并創建」即可,

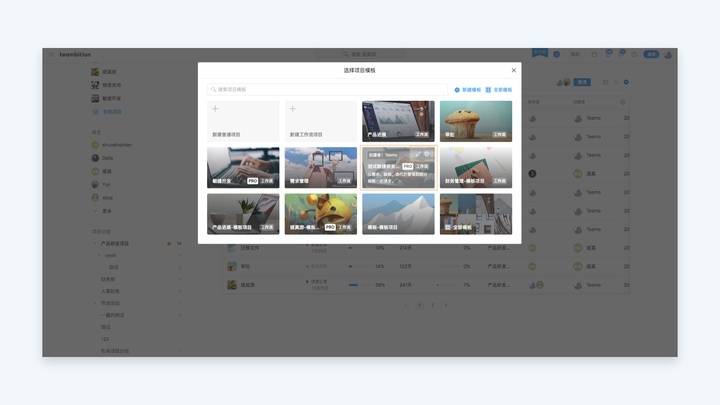

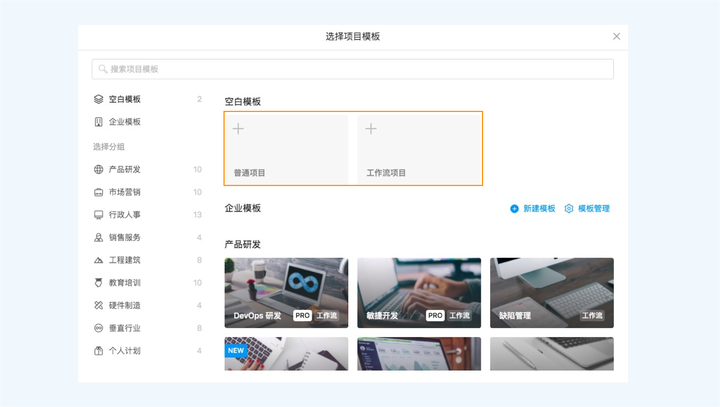

3、從模板中創建

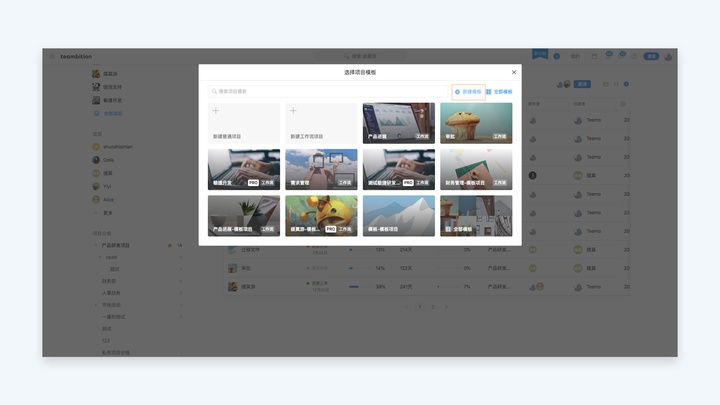

可以根據自己的使用場景從官方專案模板庫中選擇創建,

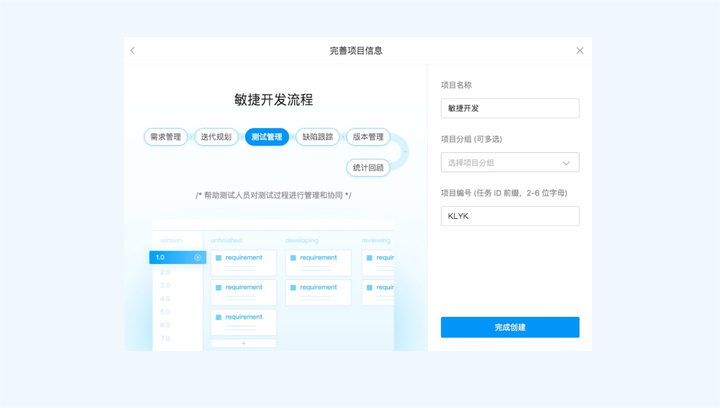

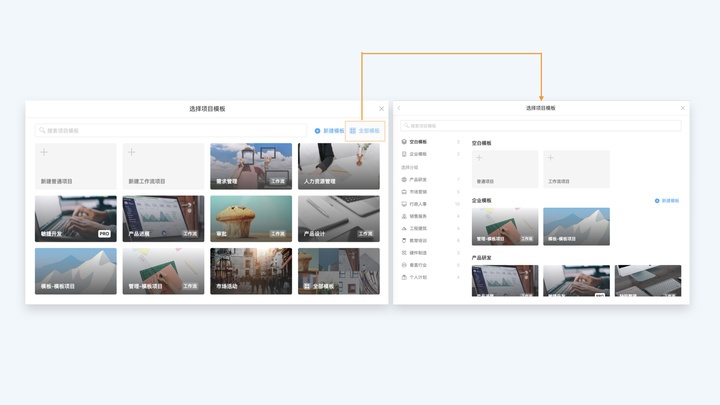

選擇從模板中創建,進入完善專案資訊界面會展示該模板已設定好的任務板流程以及默認會開啟哪些應用插件,輸入專案名稱,點擊「完成創建」即可,
二、洗掉專案

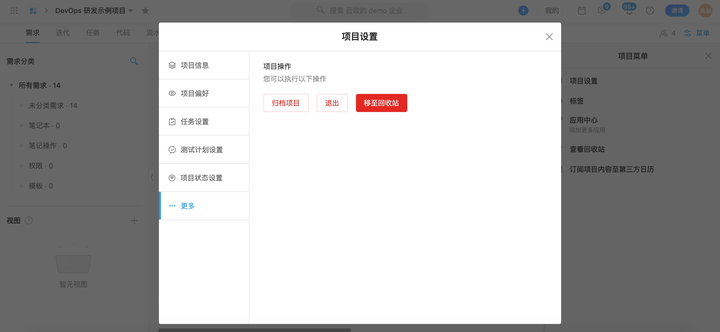

點擊專案右上角「選單」,進入「專案設定」,在「更多」操作中,專案的擁有者可以選擇將專案「移至回收站」或者「歸檔專案」,

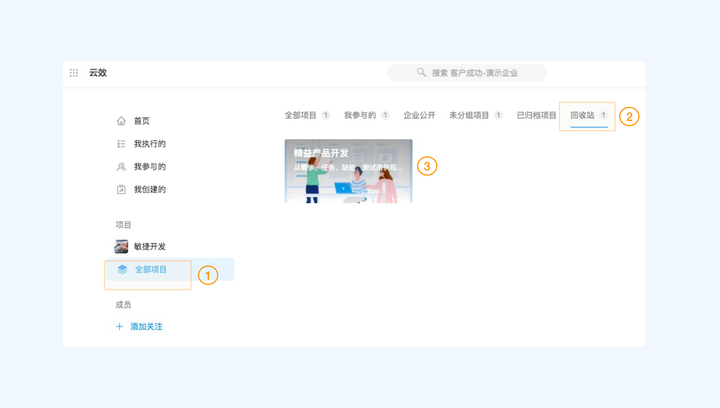

如果需要徹底洗掉專案,需要先將專案移到回收站,然后從最近瀏覽器的專案中點擊進入全部專案,切換到「回收站」分組下找到該專案,滑鼠移到該專案上右上角出現洗掉或回復的按鈕,可以快速操作,
也可以進入該專案,在右上角「選單」-「專案設定」-「更多」中操作將專案徹底洗掉,
Tips:
只有專案擁有者可以進行專案的歸檔和洗掉操作,
徹底洗掉的操作不可逆且無法撤回和恢復,請謹慎對待,
專案界面
創建好專案后就進入到了專案界面,

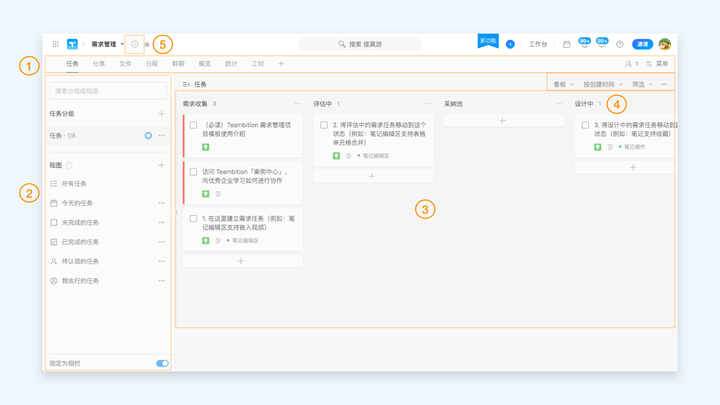

專案界面分為 5 個部分:
① 專案導航欄:左側展示當前專案已開啟的應用,可直接切換,右側顯示專案成員按鈕以及專案選單,點擊可查看當前專案成員及角色,進入選單可進行專案設定,
② 專案側欄:由搜索框、任務分組和專案視圖組成,搜索框從來查找專案分組或視圖,任務分組可以更好的管理不同類別的任務,視圖除了系統預設外還可自定義,

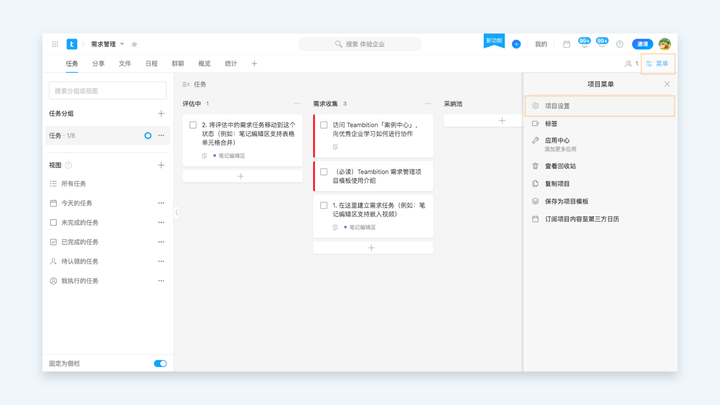

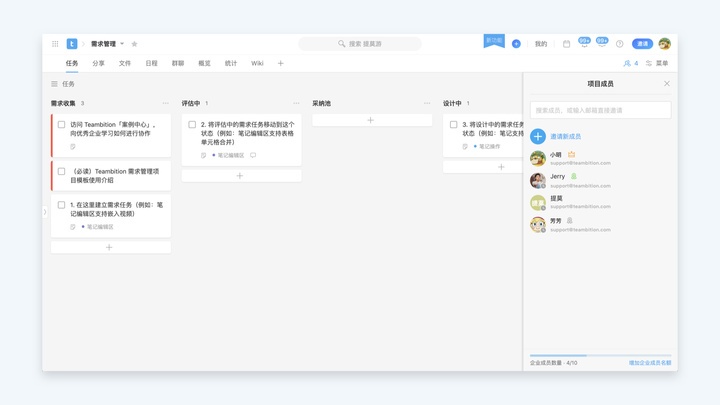

③ 任務看板:專案中的任務會以卡片的形式展示在任務看板中,同時看板中的每一列即為任務串列,可以用來表示任務所處的階段或狀態,
④ 任務看板操作欄:位于任務看板的左上角,可以切換看板視圖、按照條件篩選顯示任務、按照條件對任務排序展示,同時點擊最左邊三個點,可以匯入匯出專案內任務以及將任務看板切換為演示模式,
⑤ 專案公告:位于左上角專案名稱右側,顯示為一個「i」,點擊可查看當前專案的專案公告,新加入專案或者新創建的專案有公告內容后進入專案即可看到,專案管理員和專案擁有者有權對公告內容進行更新,
Tips:
- 收起側欄可點擊側欄中間的三角箭頭,或點擊任務看板左上角的圖示按鈕,
- 當專案公告被更新過但當前成員還未查看過時,專案成員進入專案時專案公告做藍點提示,
- 專案 公告更新方式支持 markdown,支持更新到專案和專案模板中,
項目選單
專案選單位于專案界面的右上角,點擊即可展開查看,

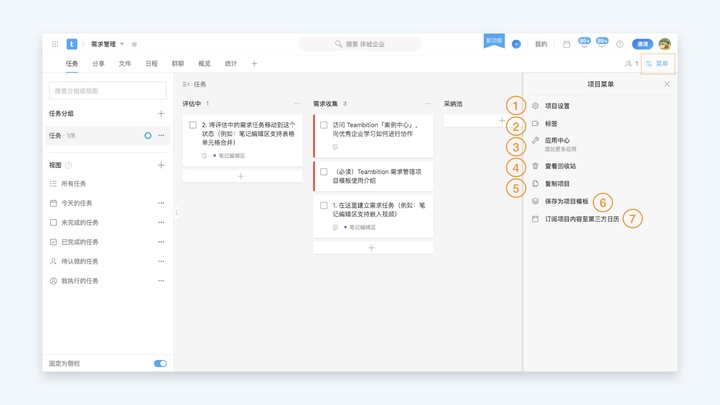

① 專案設定:可以修改專案資訊,設定專案偏好,進行任務設定,日程設定,分享設定,自動化規則,調整任務權限,或者退出和歸檔、洗掉專案,
② 標簽:可以直觀地看到每個標簽所涉及到的任務、日程、分享或者檔案的數量和具體內容,還可在標簽名稱右側的下拉選單中選擇「編輯標簽」做相應修改,
③ 應用中心:即應用商店,可開啟或關閉當前專案應用,也可以前往應用商店查看更多應用,
④ 查看回收站:里面是當前項里被放入回收站的任務、檔案、日程、分享等內容,可在回收站中徹底洗掉和恢復,
⑤ 復制專案:快速將當前設定調整好的專案進行復制,方便快捷,普通專案還能跨企業復制,
⑥ 保存為專案模板:將當前專案保存為企業級的專案模板,可以在企業內部共享,
⑦ 訂閱專案內容至第三方日歷:將專案內容訂閱到第三方日歷上方便查看,
Tips:
- 專案可歸檔,也可放入回收站,
- 任務只能放入回收站,無法進行任務的歸檔,
- 作業流專案不支持跨企業復制,
專案成員
一、添加成員

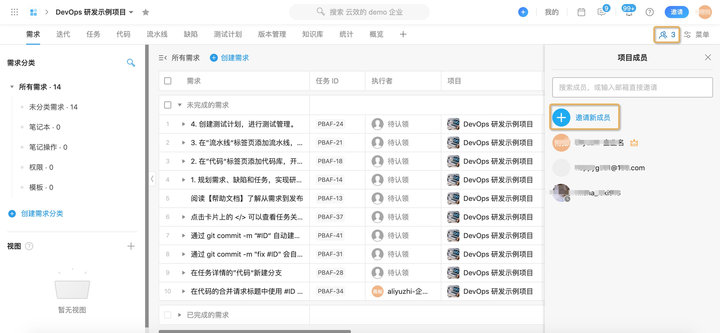

點擊右上角「成員」圖示,在成員串列中有藍色按鈕「邀請新成員」,

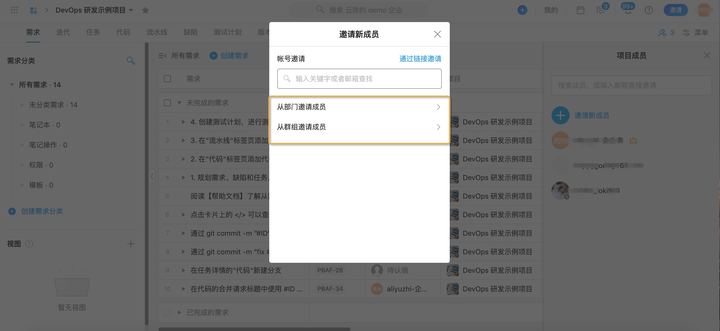

添加成員有三種方式:
1. 可直接選擇從部門或者群組中選擇需要添加的成員,或添加整個部門進入到專案中,

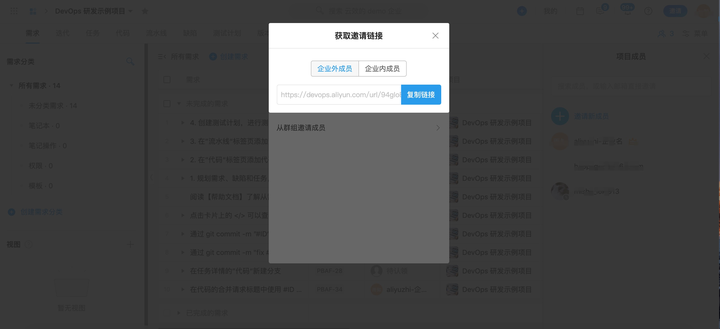

2. 可以點擊邀請界面右上角的「通過鏈接邀請」按鈕,對方可以訪問鏈接直接加入專案,邀請鏈接在 48 小時內有效,
二、分配成員角色
專案擁有者和專案管理員可以在專案成員串列中分配各專案成員角色,并通過成員后面的標識作區分,
滑鼠移到需要修改的成員名字上,右側會出現下拉按鈕,點擊即可打開成員選單,勾選對應角色即可完成設定,
需要注意的是,新的權限賦予之后請提醒成員及時重繪頁面以使新的權限生效,
三、移除成員
在「專案成員」串列中,可以隨時移除成員,
移除成員分為兩種:

1. 該成員是單獨邀請進專案的,則直接在該成員的成員選單中選擇「移除成員」即可,

2. 當該成員是通過添加整個部門添加進入專案時,在成員選單沒有移除成員的選項,需要在成員串列中點擊成員所在的部門,滑鼠移到部門點擊右側下拉按鈕進入部門選單,
在這里可以通過移除成員的數量占據部門數量的比例,來選擇:
是「移除部門,并將部門成員從專案移除」,再在重新邀請成員;
還是選擇「移除部門,但部門成員仍然留在專案內」,找到需要移除的成員在將該成員移出專案,
四、主動退出專案

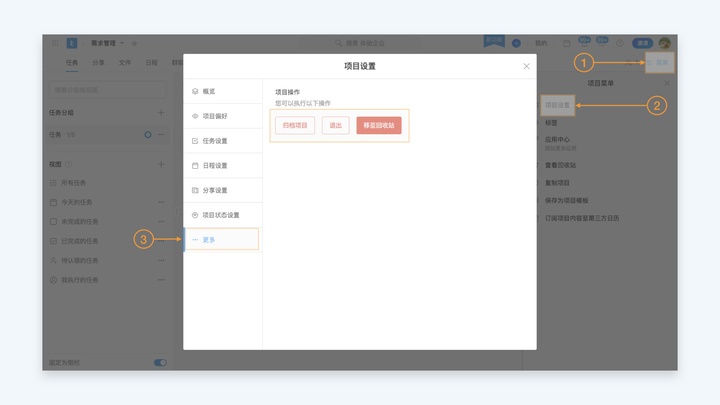

點擊專案右上角「選單」,進入「專案設定」,在「更多」操作中,除專案擁有者外的其他成員可以進行主動退出專案的操作,
Tips:
一旦你退出了該專案,你將不能查看任何關于該專案的資訊,退出專案后,如果想重新加入,請聯系專案管理員,
專案設定
進入專案后,點擊右上角「選單」即可看到「專案設定」,

通過專案設定,可以修改專案資訊,設定專案偏好,進行任務設定,日程設定,分享設定,自動化規則,調整任務權限,或者退出和歸檔、洗掉專案,

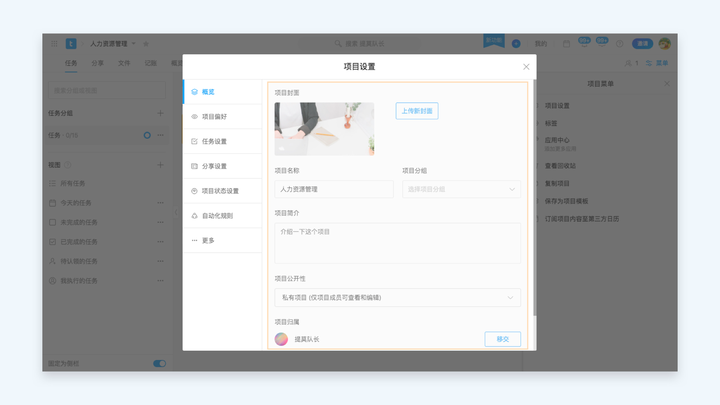

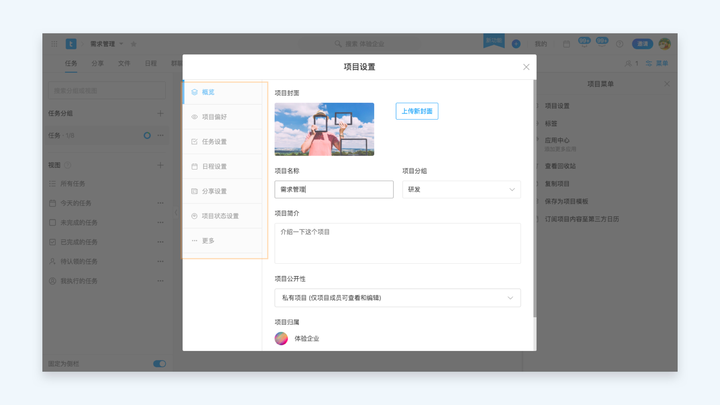

1、修改專案資訊 專案擁有者和專案管理員可以在「概覽」中,修改專案的基本資訊:包括專案名稱、歸屬專案分組、專案簡介、移交專案歸屬企業和專案公開性,還可以為專案設定封面,讓專案變得更加個性化,

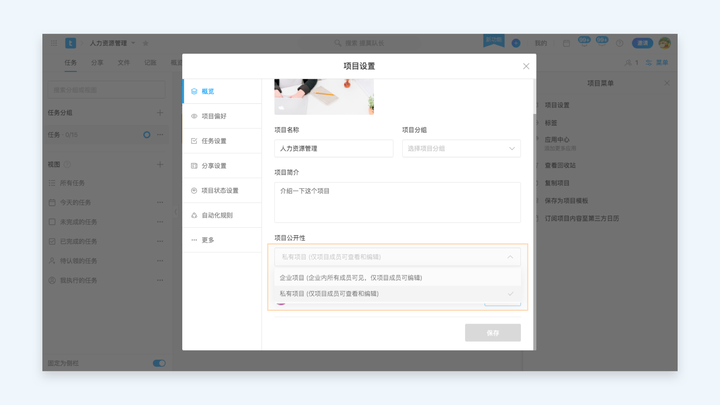

2、專案公開性 公開性分為兩種: 1. 企業專案:開放至所有企業成員可查看,但僅專案成員可編輯專案內容, 2. 私有專案:僅開放給專案內成員查看和編輯權限,此為專案創建時的默認選項,

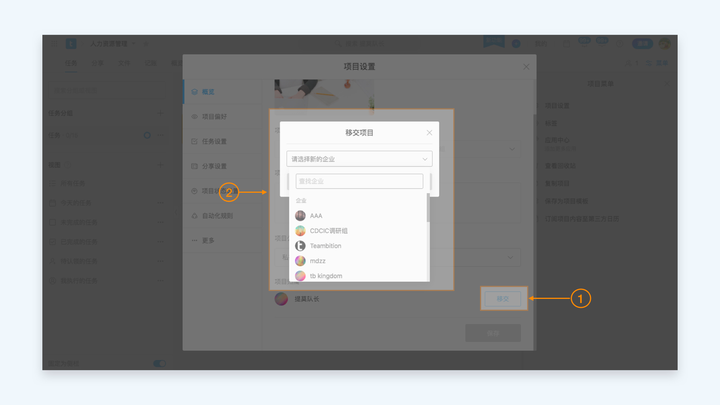

3、專案歸屬移交至新企業 點擊移交按鈕,選擇企業,把專案遷入指定企業空間,專案歸屬變更為對應企業空間,
Tips: 所有專案基礎資訊變更后,請記得點擊「保存」按鈕生效, 變更專案歸屬企業需要專案擁有者在遷入和遷出的企業都有對應的權限,

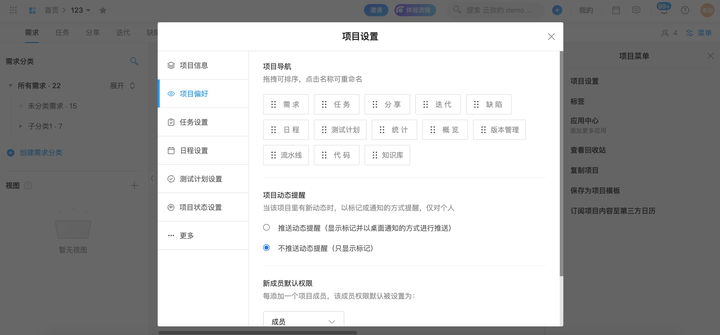

4、專案偏好設定
① 專案導航:專案擁有者或專案管理員可以拖動圖示進行排序,
② 專案動態提醒:可以設定將當前專案的動態(例如專案內有任務、日程、檔案的新建、洗掉等操作)以標記或通知的方式提醒,此項設定僅針對當前設定的賬號有效,
③ 新成員默認權限:在這里設定每一位被新添加至該專案的成員的角色,系統默認為專案成員,
5、專案狀態設定

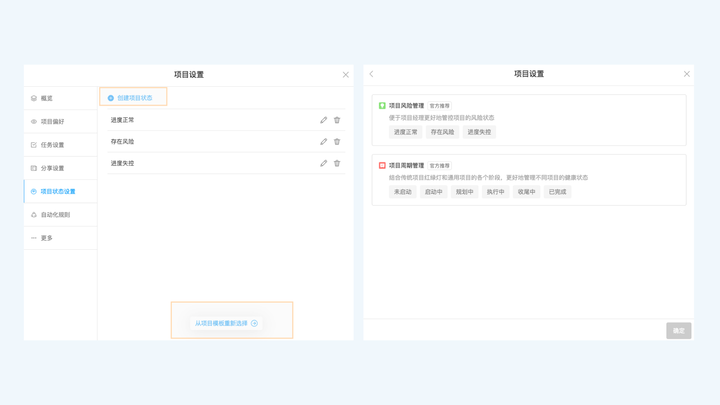

專案狀態開放支持自定義設定,同時也可以使用官方提供的專案狀態模板,也可以自己規范每個專案的狀態,
6、更多

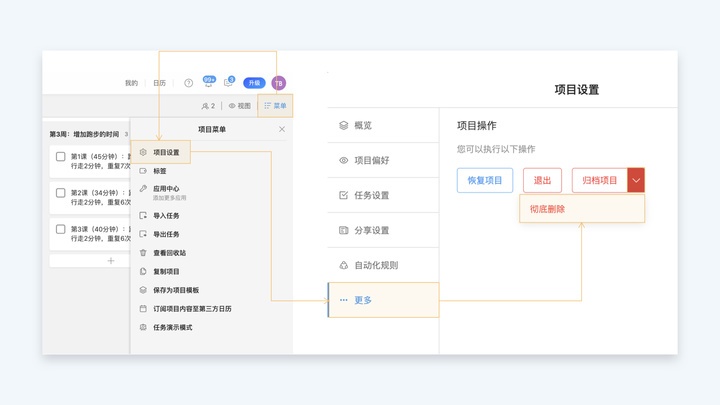

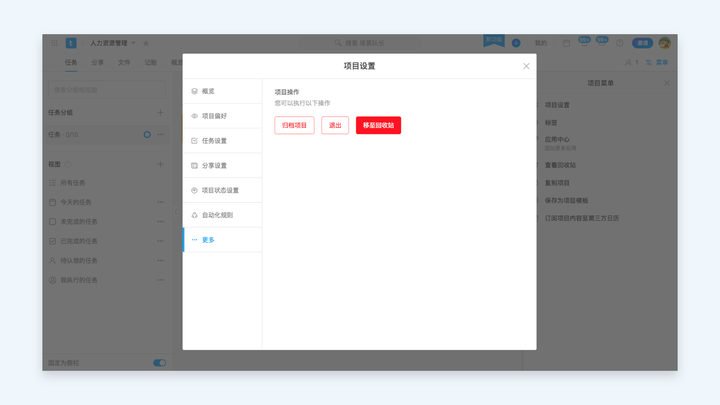

在「更多」操作中,除專案擁有者外的其他成員僅支持「退出」專案操作,而專案擁有者可以選擇將專案「移至回收站」或者「歸檔專案」,
專案角色和權限
在云效中 ,人員分為企業成員和專案成員兩種, 專案成員中,有「擁有者」、「管理員」、「成員」三種初始角色,其中「成員」為專案默認角色,此外,還可以在管理后臺添加專案自定義角色,

點擊專案右上角的成員按鈕,可查看專案成員串列,
小皇冠代表該成員為專案擁有者;
綠色徽章代表該成員為專案管理員;
灰色徽章代表該成員為專案自定義角色;
沒有任務圖示代表該成員為專案默認的成員角色,
Tips:
每個角色擁有不同的操作權限,

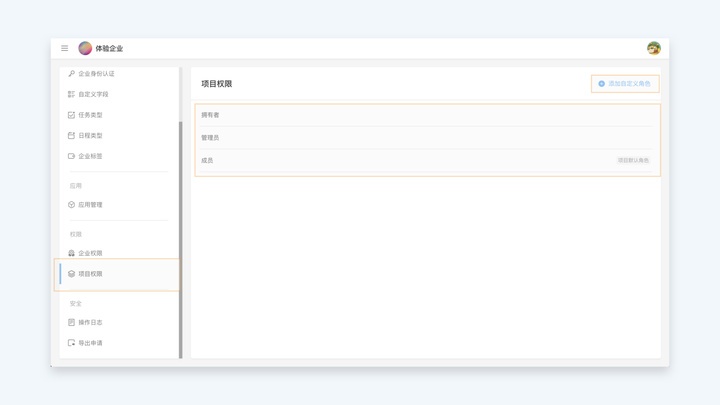

企業管理員或企業擁有者可以點擊左上角九個點的 Dock 選單中的「管理后臺」-「專案權限」中查看和設定每個角色的具體權限,
管理專案模板
1、創建專案模板
企業成員、管理員、擁有者,默認都有權限創建專案模板,

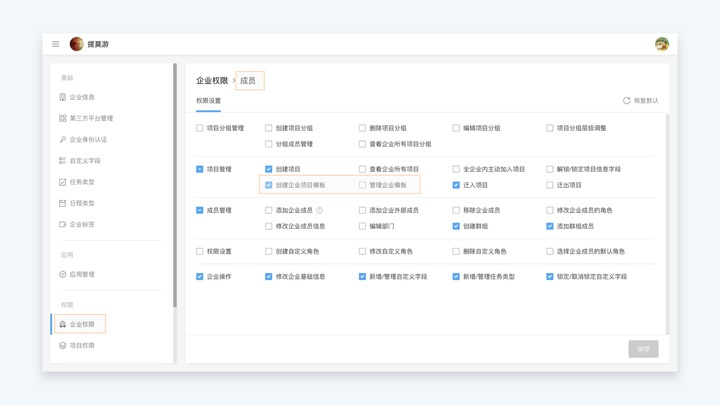

企業管理員、擁有者默認擁有管理專案模板(編輯、洗掉他人創建的專案模板)的權限,擁有這個權限可以管理企業內所有專案模板, 創建專案模板、管理專案模板的權限在管理后臺,企業權限-企業角色-專案管理這里可以找到并配置,
2、怎樣創建專案模板
在企業首頁找到創建專案的入口,企業首頁或者頂層右上方的藍色 + 號,

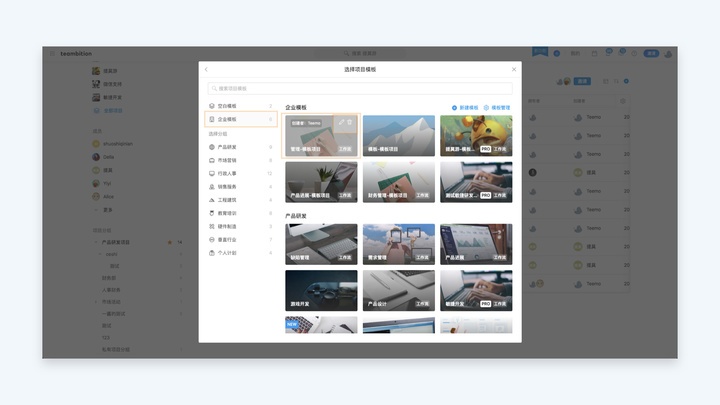

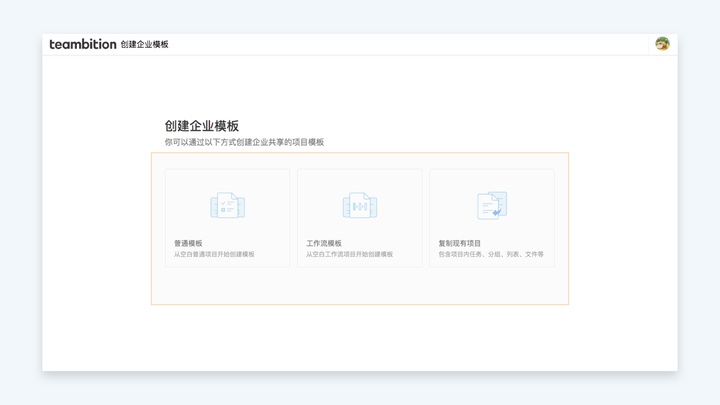

點擊創建后,會彈出選擇專案模板的彈窗,選擇右上角的新建模板,
在創建企業模板頁面,選擇需要創建的專案模板型別,

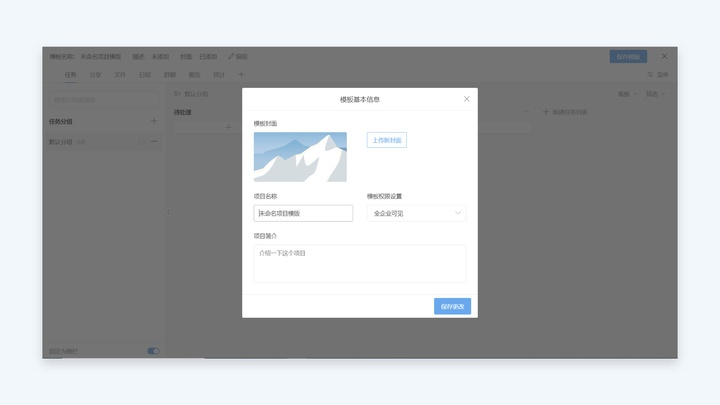

選擇之后,會進入模板編輯頁面,可以先在彈窗中設定模板基本資訊,上傳模板封面、編輯專案模板名稱和專案模板簡介,
模板權限設定默認是全企業可見,點擊后可以進行修改 ,

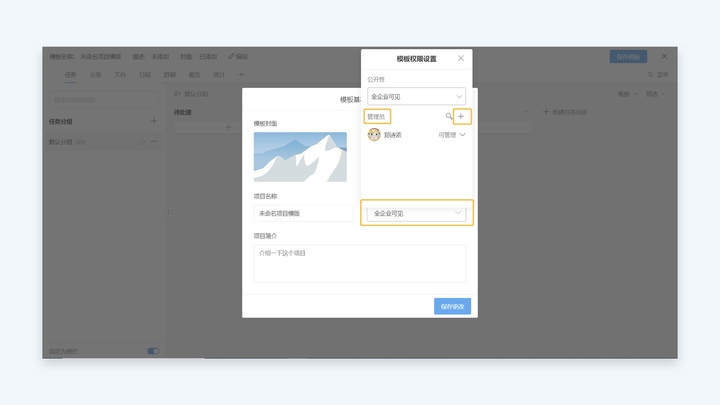

公開性為全企業可見的情況:

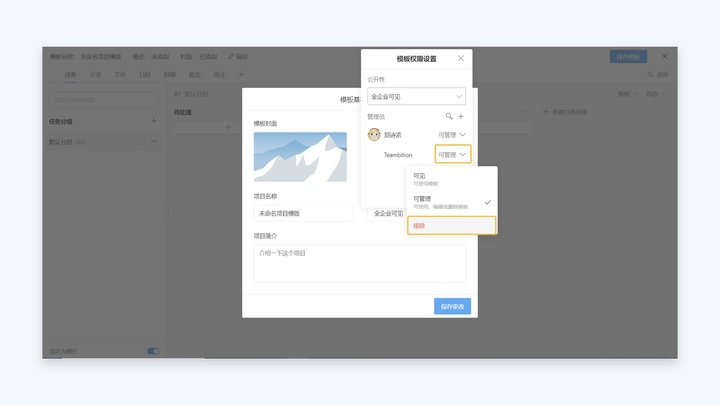

可以點擊 + 號添加模板管理員,
被添加為模板管理員的賬號默認擁有可管理權限,即使在管理后臺沒有管理專案模板的權限,也可以管理(編輯、洗掉等)這一個專案模板,
如果不想這個管理員繼續擁有管理權限,可以點擊右側的可管理,并選擇移除,
模板管理員默認可以修改其他賬號權限,
公開性為僅成員可見的情況:
可以點擊 + 號添加模板成員,被添加為模板成員的賬號默認擁有可見權限,只有在成員串列中的賬號可以看見并使用這個專案模板,
如果想要這個賬號擁有管理此專案模板的權限,可以點擊右側的可見,改為可管理,
如果想要這個賬號不再看到此模板,可以選擇移除,
設定好之后可以點擊右下角的保存更改,
之后如果還需要對模板基礎資訊進行編輯,可以點擊頂層的編輯按鈕,再次打開這個彈窗,

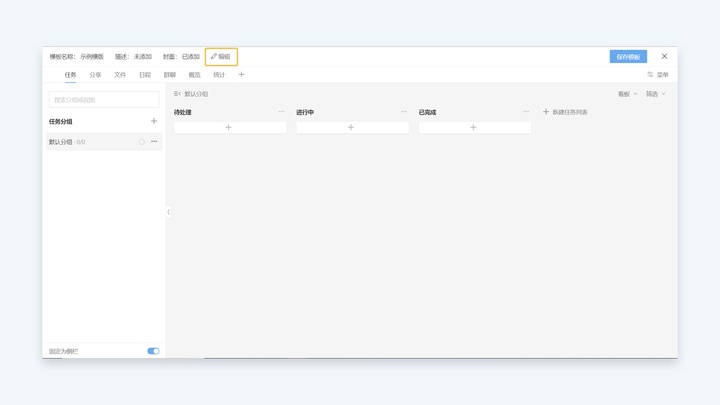

3、設定專案模板內容

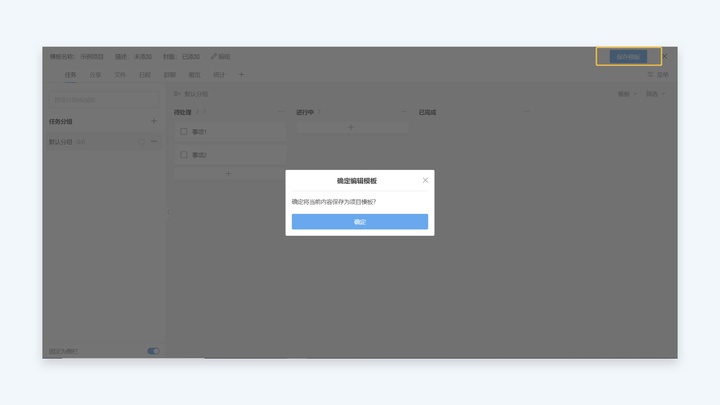

和之前設定專案模板時的操作一致,可以在模板中設定好內容,點擊右上角保存模板即可,
4、編輯已有專案模板
找到創建專案的入口,
點擊后,可以在選擇專案模板的彈窗中找到之前創建的專案模板,
如果找不到想要的模板,可以點擊右上角全部模板,
在企業模板下,可以看到企業中有權限看到的模板,滑鼠移動到專案模板卡片上,會顯示出創建者名稱,
如果有管理這個專案模板的權限,模板卡片右上角會出現編輯、洗掉的圖示,點擊后可以進行對應操作,
專案統計

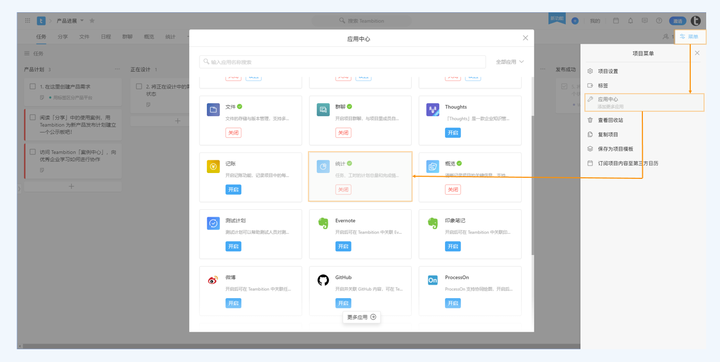

可視化的「統計」應用可以為企業管理者和員工提供直觀的專案資料展現,在專案導航欄,點擊?,進入應用中心,可以將專案統計應用選擇開啟/關閉,

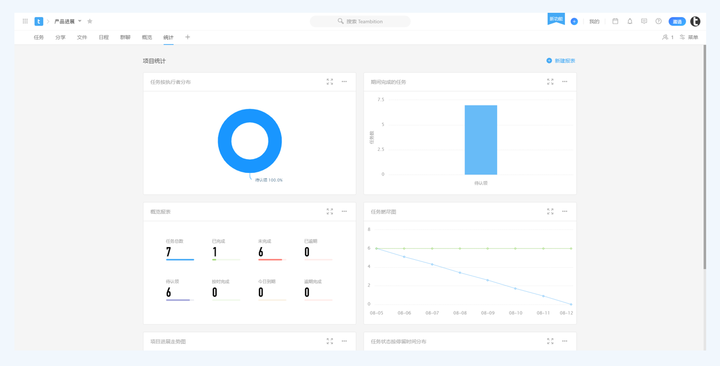

進入統計應用,點擊任何一個報表,可進一步查看該統計圖表的詳細資訊;并支持通過配置不同圖表設定和篩選方式配置多維度的智能自定義統計報表;并支持表格內容匯出至本地,
一、查看報表
云效的專案協作中為不同的專案模板默認配置了一些報表,進入專案的「統計」應用,通過這些報表來多維度洞悉專案進展,
二、創建報表

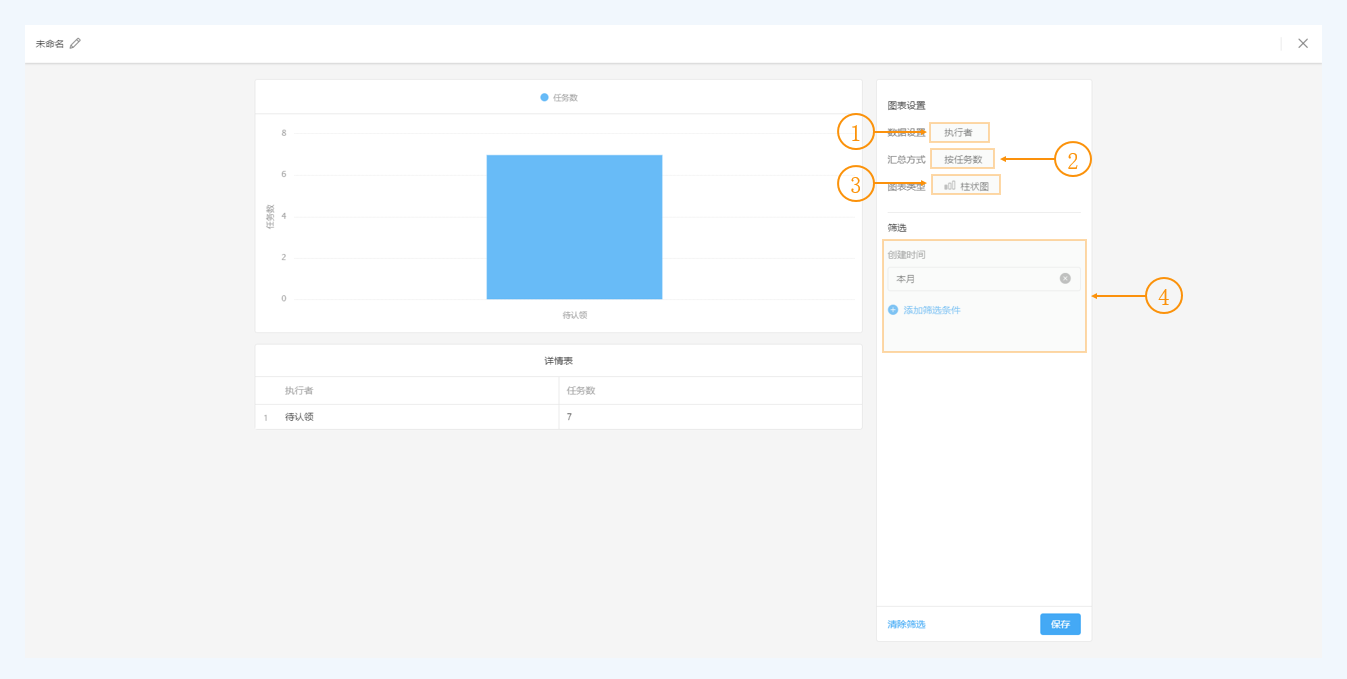

針對更個性化的統計需求,用戶可以通過不同圖表設定和篩選方式配置多維度的智能自定義統計報表,
① 選擇資料的統計維度,即左側圖表展示的行與列
② 需要統計的維度,目前支持任務數、工時及 story points
③ 左側圖表的展示型別,目前支持柱狀圖、環形圖、折線圖
④ 統計資料的篩選條件
Tips:
新建報表由專案管理員及以上權限操作,創建完成后,專案成員均可在「統計」查看此報表,另:成員調整的報表的篩選查看條件,不會同步整個專案成員,
三、統計報表模版
因專案屬性不同,產品內置報表也會有所差異,主要包括「專案概覽」、「任務分布」、「專案進展」、「按執行者查看任務進度」、「效能分析」和「通用敏捷迭代」六大類,每一類包含的詳細統計報表如下:
1、專案概覽

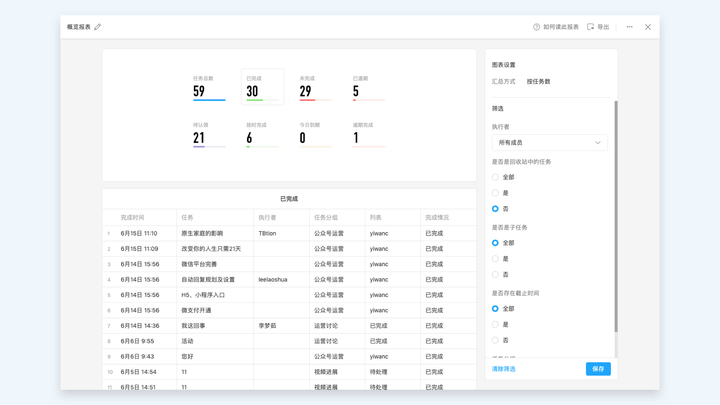

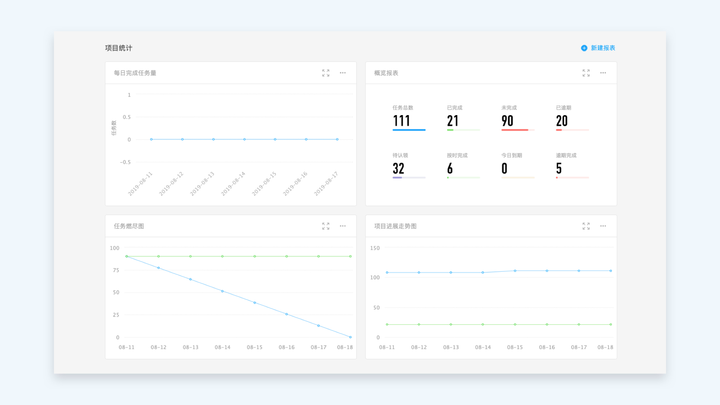

由任務總量、今日到期、已逾期、待認領、未完成、已完成、按時完成和逾期完成任務陣列成,點擊進入某一數字可查看詳細任務資訊,可以幫助您及時發現問題,管理進度,

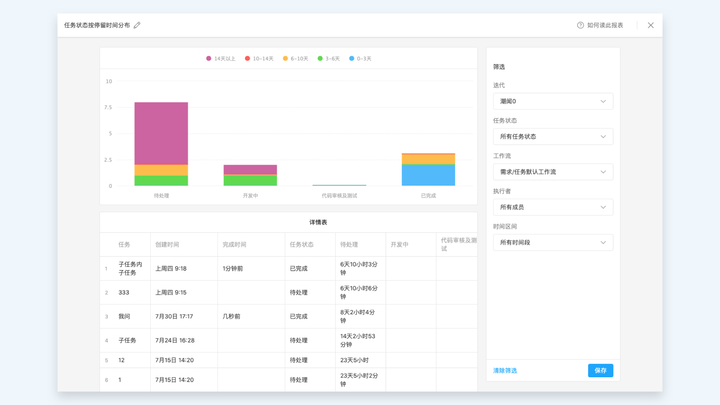

任務狀態停留時間統計是專案完成前,各種任務狀態的任務在不同停留時間維度下的數量,停留時間統計表有一個Y軸(停留時間)和X軸(任務狀態),正常情況下,若每種狀態下停留 0-3 天的任務數量最高,表示任務的處理效率較高;若每種狀態下停留大于 14 天的任務數量最高,表示任務處理效率較低,
2、任務分布

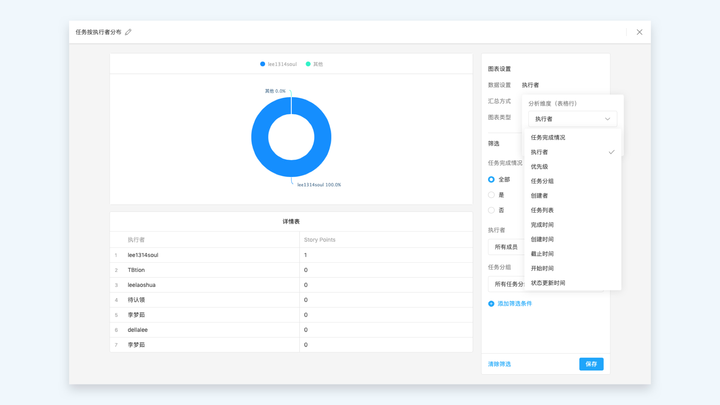

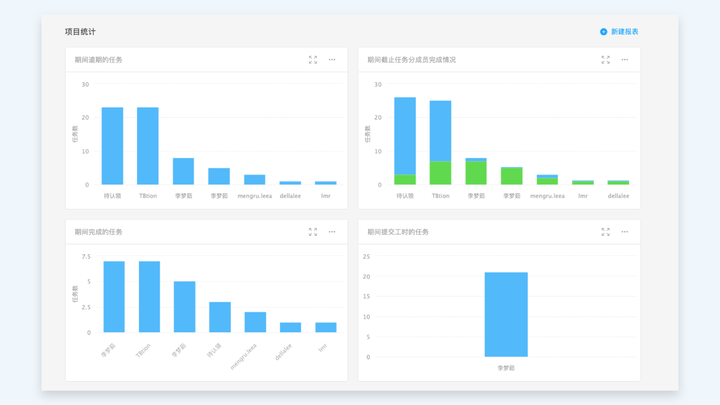

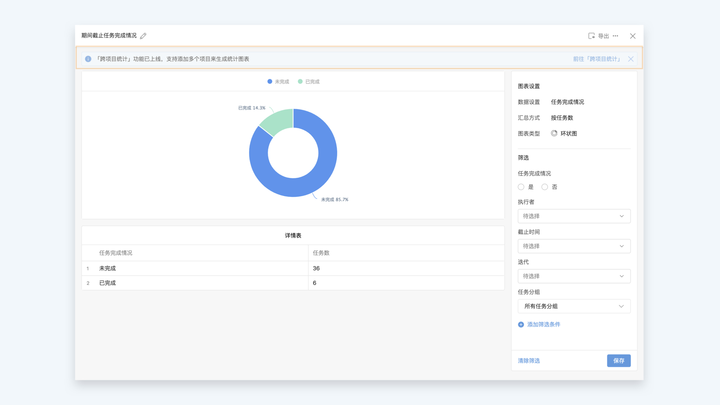

任務分布報表包含按執行者查看每個人的任務數分布的任務報表、按任務的優先級查看任務分布的報表、按任務的分組查看任務的分布報表、和截止時間內有截止日期的任務完成情況的報表,
3、專案進展
專案進展報表幫助追蹤普通專案內任務進展,包含任務燃盡圖、專案進展走勢、每日完成任務量報表,
燃盡圖是在專案完成之前,對需要完成的作業的一種可視化表示,燃盡圖是在專案完成之前,對剩余待完成任務的一種可視化表示,燃盡圖有一個 Y 軸(剩余待完成的任務量)和 X 軸(時間),理想情況下,該圖表是一個向下的曲線,隨著剩余作業的完成,「燒盡」至零, 專案進展走勢圖是專案完成前,幫助追蹤專案中任務總量和任務完成情況,
專案進展走勢圖由累計作業總量和累計完成作業量兩條折線組合,正常情況下,該圖表中的兩條折線應該趨于重合,最終兩條折線重合后代表專案中的所有任務已被完成,
4、按執行者查看任務進展
在專案內查看專案成員期間提交工時的任務、期間完成的任務、期間截止任務分成員完成情況、期間逾期的任務的情況,
5、效能分析

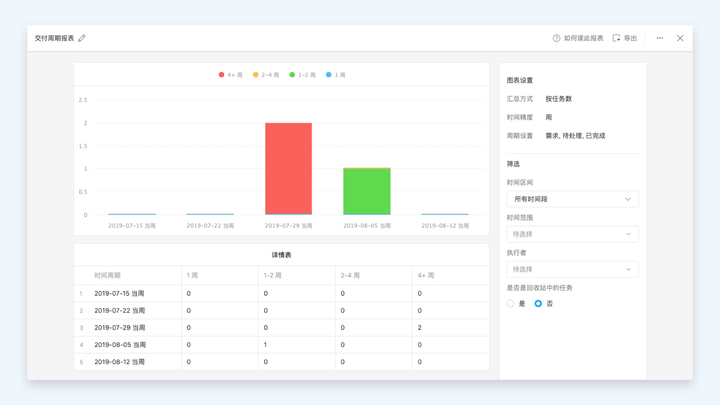

交付周期報表是對作業流專案交付能力進行實時監控和考量的報表,該報表有一個 x 軸(時間)和一個 y 軸(任務數量),同時任務數可按照絕對數值和百分比切換查看交付趨勢和實際數量,理想情況下,這是一個交付周期為「1 周」的比例逐步提高的變化趨勢表,表示交付水平不斷提高,
6、通用敏捷迭代報表
通用敏捷迭代報表指存在敏捷研發等產研的專案內的報表,包含迭代分析、缺陷分析、測驗用例,
迭代分析

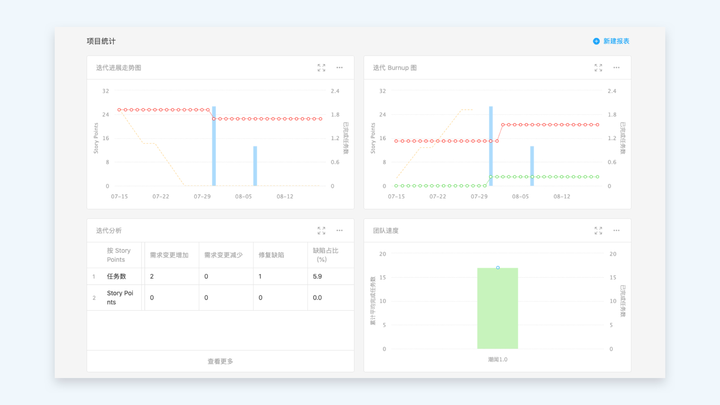

包含:迭代進展走勢圖(查看每天完成任務數和剩余故事點和理想剩余故事點)、迭代 Burnup 圖(查看某個迭代每天完成任務數和實際完成的故事點,理想完成故事點和故事點總數)、迭代分析(了解已結束迭代的需求、缺陷和任務的情況)、團隊速度(查看每個迭代完成 story point 和平均每個迭代的值的對比圖)

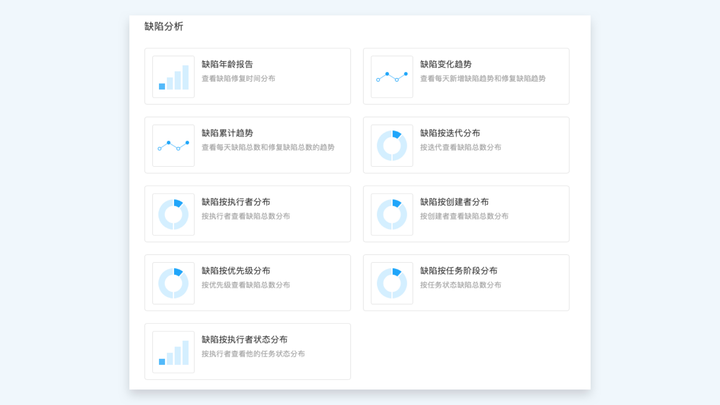

缺陷分析
包含報表:缺陷年齡報告、缺陷變化趨勢、缺陷累計趨勢、缺陷按迭代分布、缺陷按執行者分布、缺陷按創建者分布、缺陷按優先級分布、缺陷按任務階段分布、缺陷按執行者狀態分布,
測驗用例

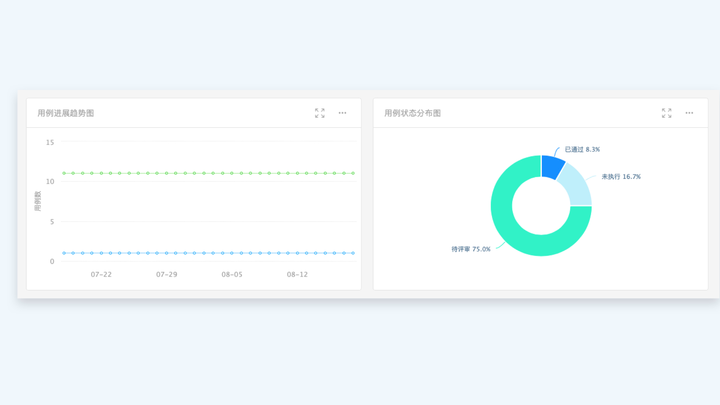

幫助成員了解測驗用例在不同狀態下的分布情況和用例每天執行情況,報表包含:用例狀態分布圖、用例進展趨勢圖
跨專案統計報表
通過跨專案統計應用,可查看多個專案的匯總資料;同時圖表可以分享給其他用戶,
在具體專案內統計中報表頂部通過引導鏈接,可以直接生成報表預覽,只需要在專案篩選項中配置需要添加的其他專案即可,
通過云效進行團隊專案協作,高效落實每一項任務,云效專案協作是連接團隊協作的橋梁,打破部門邊界,市場運營、產品經理和工程師可以共享同一個作業臺,以「協作」的方式,多樣化的工具整合,展現更緊密的跨部門協作,創造更多業務增長,多元視角賦能每一位成員,讓企業、團隊和個人以更高效的團隊協作方式圍繞目標 創造成果,
