大家好,這節我們學習軟體專案管理----進度計劃編排--時間壓縮法,
時間壓縮法
時間壓縮法是在不改變專案范圍的前提下縮短專案工期的方法,
這邊介紹兩個方法:
- 應急法——趕工(Crash)
- 平行作業法——快速跟進

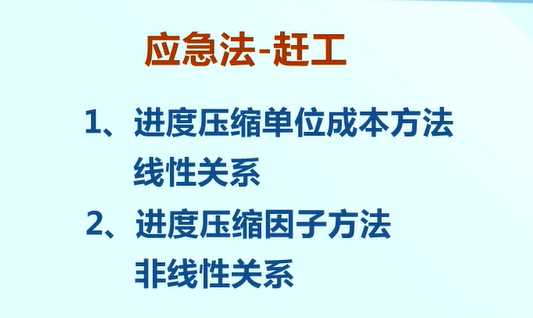

應急法—趕工(Crash)
- 在最小相關成本增加的條件下,壓縮關鍵路徑上的關鍵活動歷時的方法,
- 趕工也稱為 時間-成本平衡方法
這個方法可能增加成本,但是我們希望增加的成本最小且換來專案時間的壓縮,

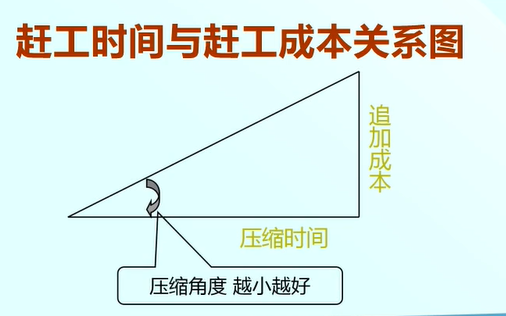

那么趕工時間與趕工成本是什么關系呢?如下圖一樣,一般專案經理希望多壓縮一些時間,成本少增加一點,但這是一個美好的愿景,

關于壓縮時間與成本的關系,有不同的學說,我們這里介紹兩個方法,進度壓縮單位成本方法,進度壓縮因子方法,

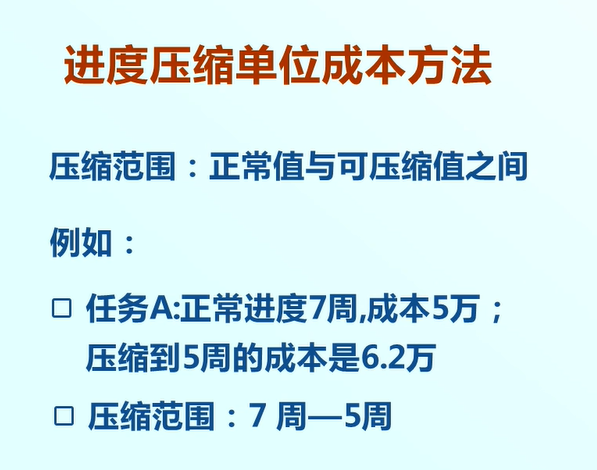

進度壓縮單位成本方法也稱為線性關系方法,他有嚴格的前提,只可以在一定的范圍內進行壓縮關系,在正常歷時和可壓縮歷時之間是線性關系,

進度壓縮單位成本方法首先需要計算進度壓縮單位成本引數,既計算壓縮每周或者一個固定時間,需要支出多少成本,如下圖所示:

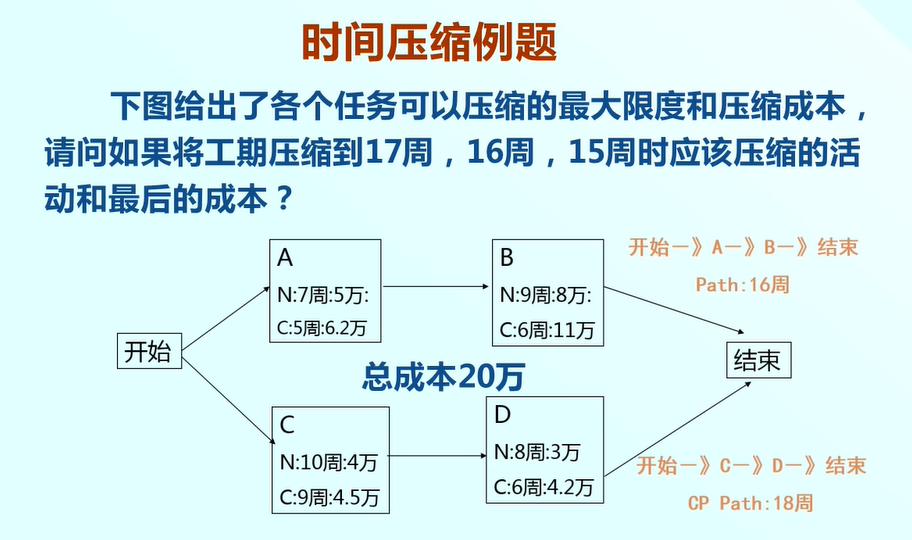

我們接下來看一個例題:來加深大家的理解,

我們來看這個PDM網路圖,四個任務A,B,C,D,A任務正常歷時7周,成本5萬,可以壓縮到5周成本6.2萬,
第一條路徑是開始->A->B->結束,長度16周,
第二條路徑是開始->C->D->結束,長度18周,所以是關鍵路徑,既專案的完成時間是18周,

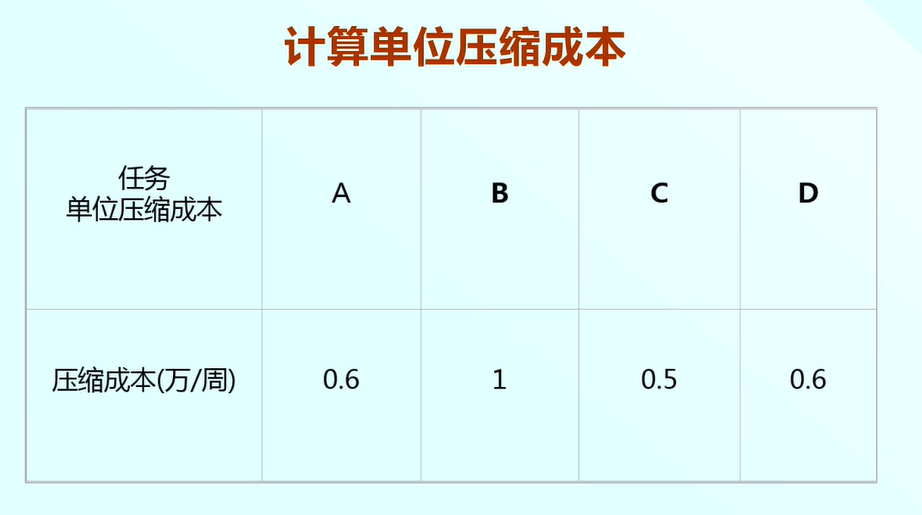

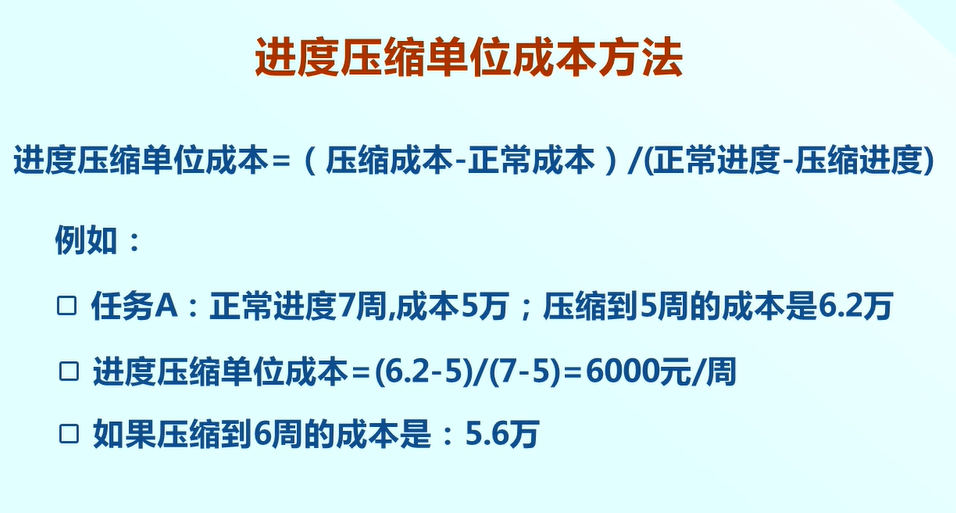

我們首先計算單位壓縮成本,計算各個任務壓縮每周需要支付多少萬?如下如圖所示:

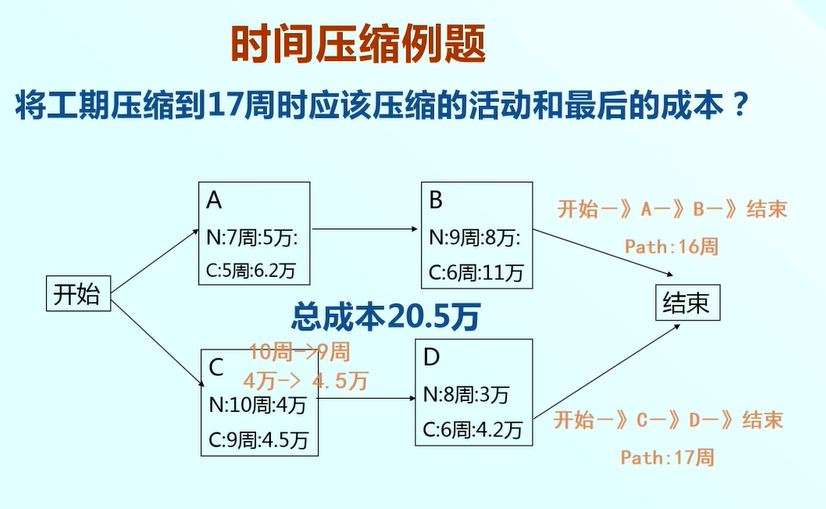

接下來回答第一個問題,專案壓縮到17周,應該壓縮哪個活動呢?步驟如下:
- 尋找到關鍵路徑進行壓縮,則壓縮 開始->C->D->結束 這條路徑,
- 尋找這條路徑單位壓縮成本最少的任務(注意各個任務的壓縮限度,例如C任務目前歷時是10周,最大可以壓縮至9周),既選擇C,壓縮一周支出0.5萬,成本由4萬變成4.5萬,任務歷時由10周壓縮到9周,
- 更新總成本和專案總歷時,則總成本變成20.5萬,關鍵路徑縮短了一周,所以專案總歷時也由18周縮到17周,

接下來回答第二個問題,專案壓縮到16周,應該壓縮哪個活動呢?步驟和上題一樣,
但是注意C任務已經到達壓縮限度,歷時為9周,不能繼續壓縮,因此只能選擇壓縮任務D,

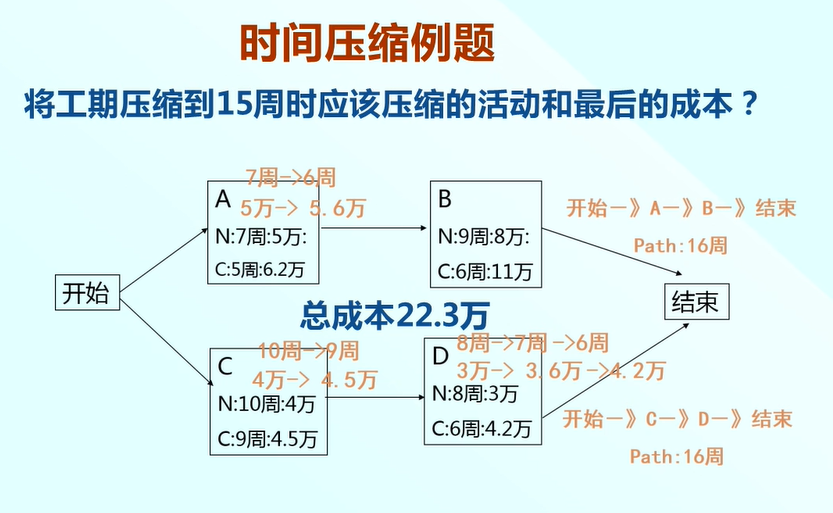

接下來回答第三個問題,專案壓縮到15周,應該壓縮哪個活動呢?步驟和上題一樣,
因為關鍵路徑為2條,歷時都為16周,需要壓縮兩條路徑的任務,故壓縮任務A和任務D,

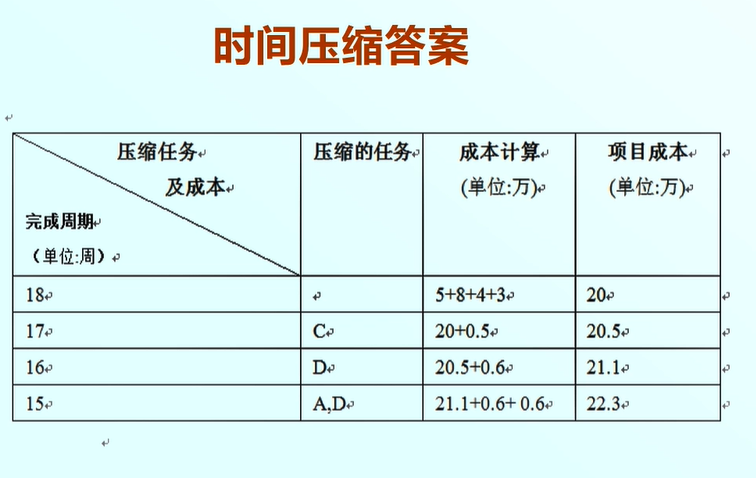

最終答案如下圖所示:

我們在壓縮程序中,遵循了這樣一個原則,也就是成本越小越好,但是我們在實踐中并不能通過增加人員,增加成本就能把時間縮短,
任何一個任務或者任何一個專案都存在一個可能的最短進度,就像這個圖一樣,這個可能的最短進度任何人都是不可逾越的,無論采用什么手段也是不可以的,
所以我們就引出另外一種壓縮方法,進度壓縮因子方法,
進度壓縮因子方法

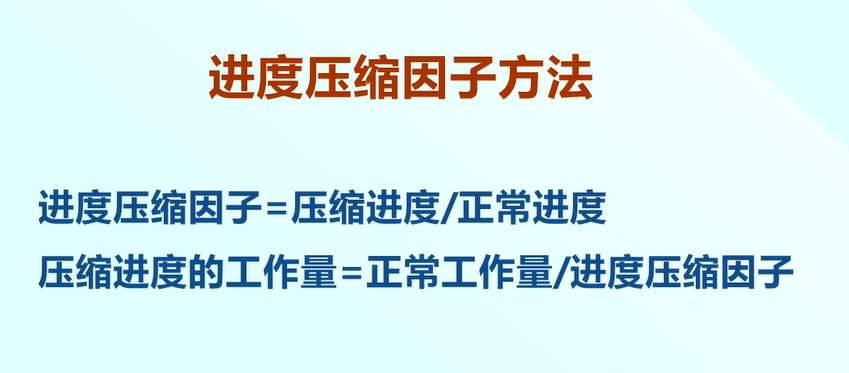

這個理論認為,任務的壓縮時間與成本的增加不是簡單的線性關系,需要計算進度壓縮因子,來確定壓縮后的作業量成本,公式如下:

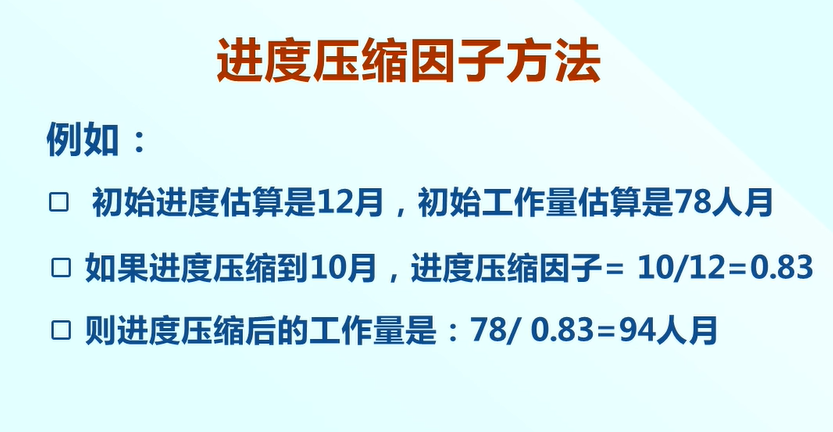

現在看一個例子:

總結:進度縮短了17%,增加了21%的作業量,他不是一個線性的關系,而且也不能無限的壓縮,
研究標明:進度壓縮因子應該大于0.75,最多可以壓縮25%,也就是10天最多可以壓縮到7.5天,
我們前面講的進度壓縮,沒有考慮到任務之間的關聯關系,10天趕工到8天完成,我們接下來介紹平行作業法,也叫快速跟進法,
平行作業法(快速跟進法)
基本概念:改變活動間的邏輯關系,并行開展某些活動.是一個提前量(Lead)方法的應用,

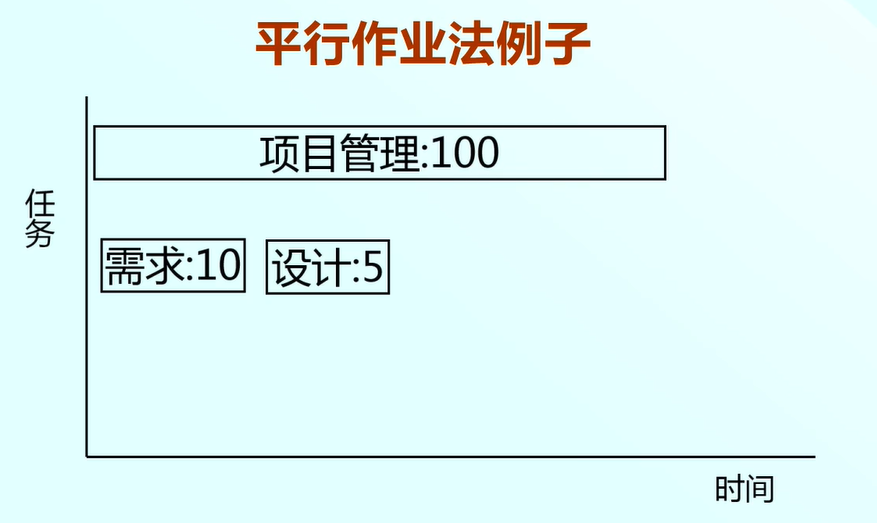

我們舉個例子:假如這個專案的完成時間是100天,其中需求10天,設計5天,也就是需求和設計完成需要15天,如果我們要求這個專案需要在12天內完成需求和設計,我們怎么辦呢?

我們可以用剛才的趕工方法,需求10天壓縮到8天,設計壓縮到4天,一共壓縮了三天,12天內完成了需求和設計,那么這個方法是需要增加成本的,

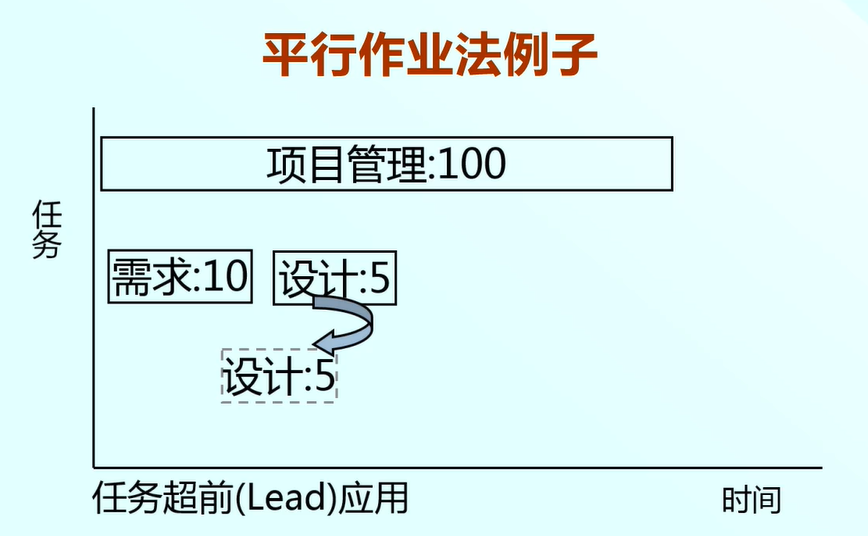

現在我們應用超前(Lead)方法,需求10天不變,設計5天也不變,在需求還沒有結束的前三天,設計就開始,

這樣需求和設計就有一段并行的關系,正好12天內完成,所以他是一種提前量方法的應用,
總結
總之 這節介紹了兩類進度壓縮方法,應急法和平行作業法,應急法我們又介紹了線性和非線性兩種情況,
