第七章 軟體專案進度計劃
《初級學習路線合集 》
前言
大家好,這節我們學習軟體專案管理---進度計劃編排---資源優化方法,
資源優化方法
根據資源供需情況,調整活動的開始和完成日期,同時進行資源優化配置,
例如:使資源前置的時間最小化,而且盡量避免出現資源超出能力的范圍,
那么資源優化主要有兩個方法:
- 資源平衡
- 資源平滑
資源平衡
資源平衡是為了在資源需求和資源供給之間取得平衡,根據資源制約因素對開始日期和完成日期進行調整的一種技術,

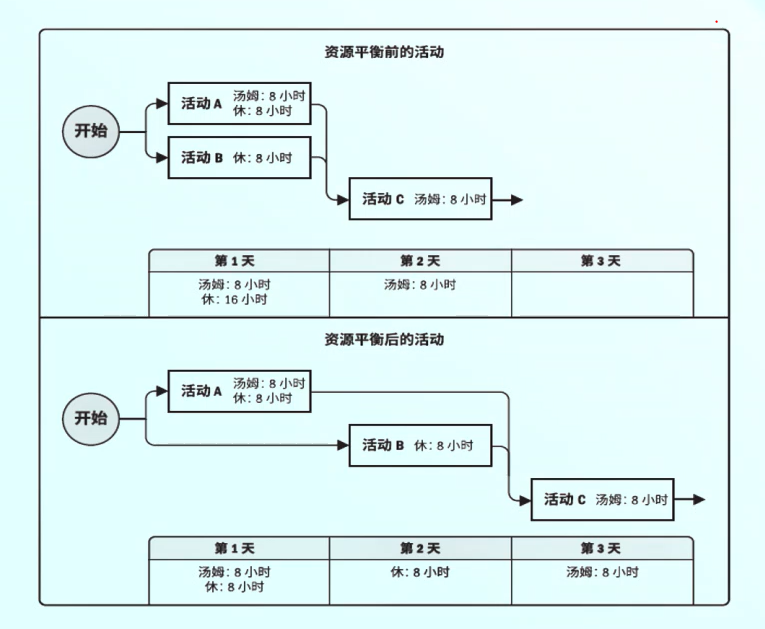

例如:一個資源在同一時間內,分配給多個活動,這就需要通過調整任務的時間來協調資源的沖突,那么資源平衡往往導致關鍵路徑的改變,

資源平滑
- 資源平滑法是在專案編排中進行資源的優化配置,保證資源最優化、最優效,
- 資源平滑不會改變專案關鍵路徑,完工日期也不會延遲,活動只在其自由和總浮動時間內延遲.
但資源平滑技術無法實作所有的資源的優化,
例子:這個專案網路圖中,A、B、C三個任務,A需要2天且2個開發人員完成,B需要5天且4個開發人員完成,C需要3天且2個開發人員完成,

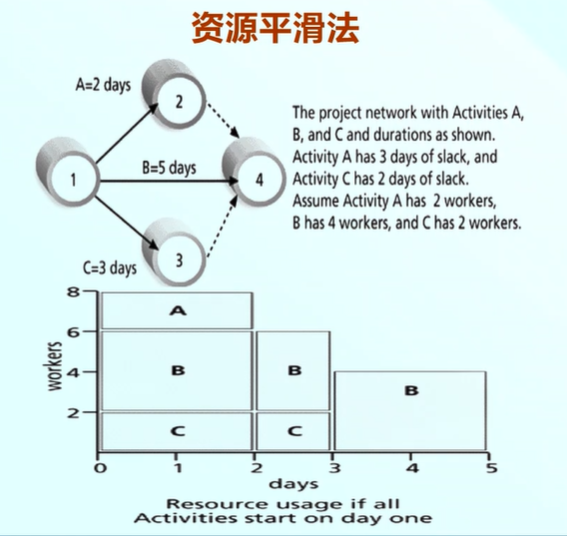

如果三個任務同時開始執行,如圖一樣,需要8個開發人員完成,而且資源的高峰在專案開始的前兩天,之后就陸續進入人員控制的狀態了,那么資源利用率不合理,

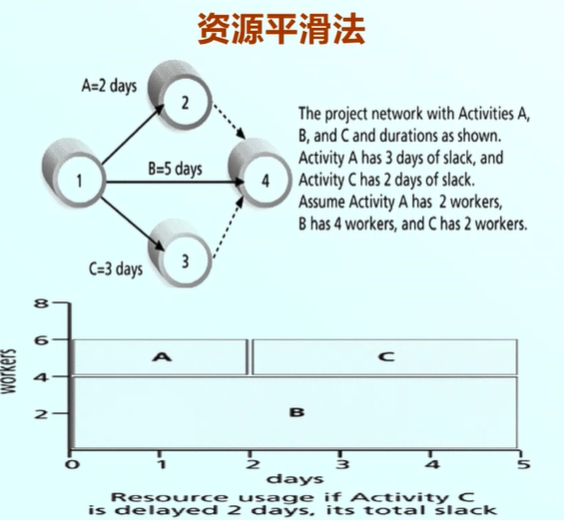

如果C任務利用浮動時間5天,既在A任務完成之后再開始C任務,就像如圖一樣,從專案開始到結束一共需要6個開發人員,而且專案同樣是5天內完成,資源利用率提高了,那么這個就是資源平滑的例子,

總結
總之 資源優化方法包括資源平衡和資源平滑,資源平衡可能延長專案完成時間,資源平滑不會改變專案關鍵路徑,完工日期也不會延遲,
到這里,第七章 第四節 資源優化法就講解完畢了!下一節介紹軟體專案進度計劃---進度編排方法---敏捷計劃~
