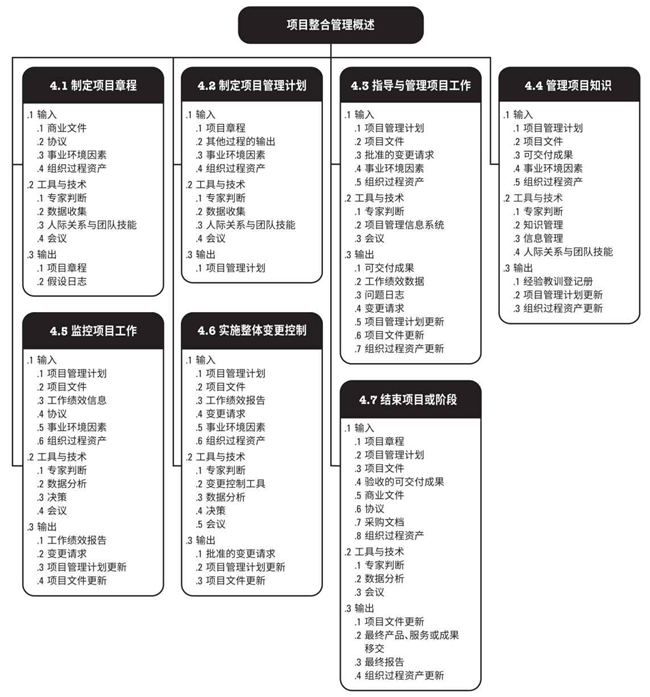

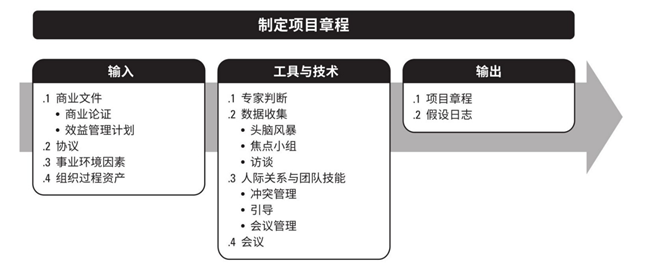

第一節 制定專案章程
主要作業:正式批準專案、授權專案經理、標志甲乙建立合作關系,

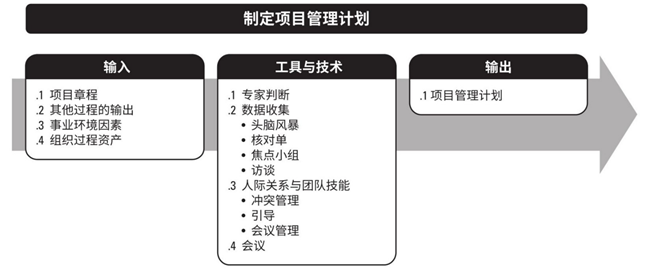

第二節 制定專案管理計劃
主要作業:所有子管理計劃整合為一份管理計劃

專案管理計劃(10+2 3+1 +1 +1 +1)
10+2子計劃:范圍管理計劃、需求管理計劃、進度管理計劃、成本管理計劃、質量管理計劃、資源管理計劃、溝通管理計劃、風險管理計劃、采購管理計劃、相關方參與管理計劃、配置管理計劃和變更管理計劃
3+1 基準:成本基準、范圍基準、進度基準和績效測量基準
1個開發方法
1個管理審查
1個專案宣告周期
決議:專案管理計劃是所有計劃的扛把子,所有管理計劃的爸爸,做題思路-一般兒子能解決就不用老子解決;管理計劃-放置的是專案管理的方法論;專案檔案-放置的是專案的資料;如果把人的資訊看做是資料的話,兩個管理計劃(溝通和相關方參與)包括此類資訊

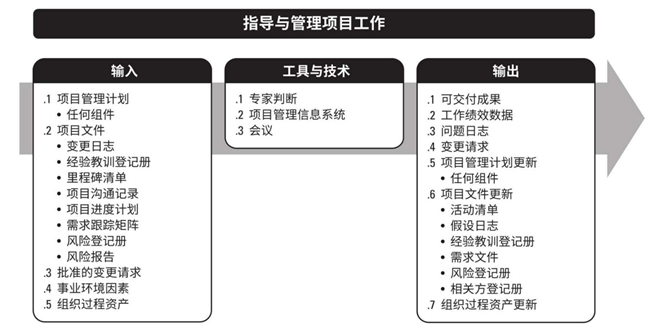

第三節 指導和管理專案作業
主要作業:執行管理計劃所確定的作業

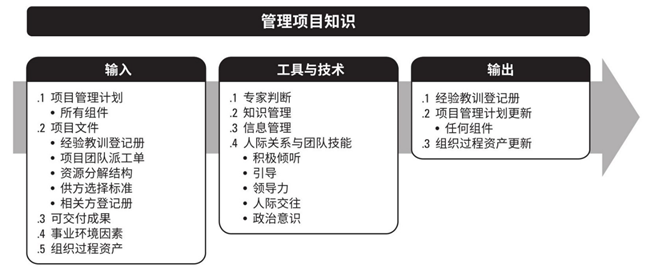

第四節 管理專案知識
主要作業:幫助組織學習

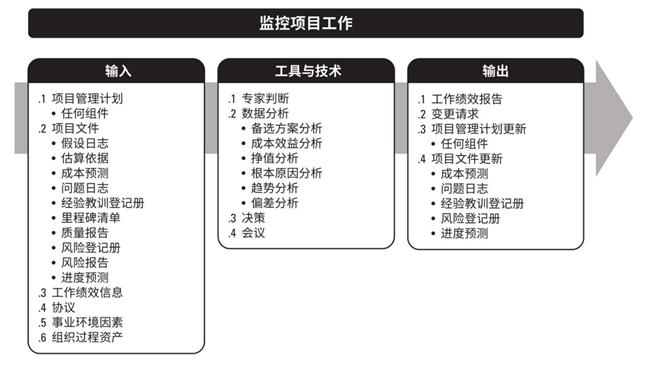

第五節 監控專案作業
主要作業:了解當前專案狀態、處理績效問題、預測成本和進度

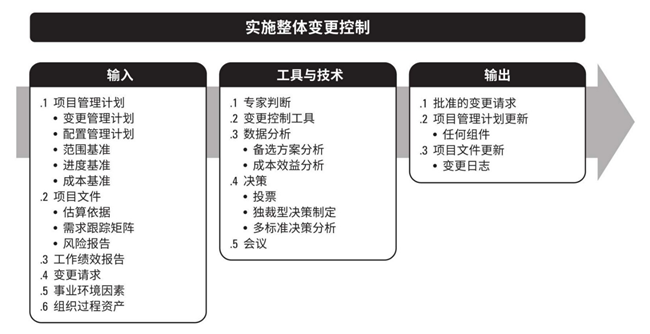

第六節 實施整體變更控制
主要作業:審查、批準變更,管理并溝通變更

專案實施整體變更流程:記錄變更日志-》分析變更分析影響-》與提出者溝通影響-》提交CCB審批-》更新專案管理計劃和專案檔案-》通知相關方-》執行變更,

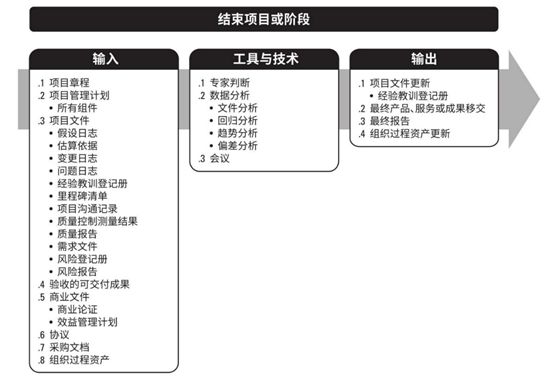

第七節 結束專案或階段

第八節 情景題決議方式
- 整合管理“先分析先溝通,在決策在行動”是其他各個知識領域的遵守的最大奧義;
- 客戶有需求,先制定商業論證;客戶開展專案,制定專案章程—獲得發起人審批—開啟動大會;
- 當詢問PM如何避免,要了解題目問題的原因,所以要按流程往前推,通常是計劃入手來避免此事;
- 發起人要取消專案,不要反抗,好好享受,要走收尾流程,可以優先選擇“調查專案取消的原因”;
- 實施變更流程,判斷當前所處步驟查找對應的步驟;
- 完整的收尾流程;
- 全生命周期管理:比如經驗教訓收集、績效審查、知識整理、變更管理等等;
