大家好,這節我們學習軟體專案管理---進度基本概念,
首先介紹進度計劃的重要性:
- 按時完成專案是專案經理最大的挑戰之一
- 時間是專案規劃中靈活性最小的因素
- 進度問題是專案沖突的主要原因
進度是對執行的活動和里程碑制定的作業計劃日期表,

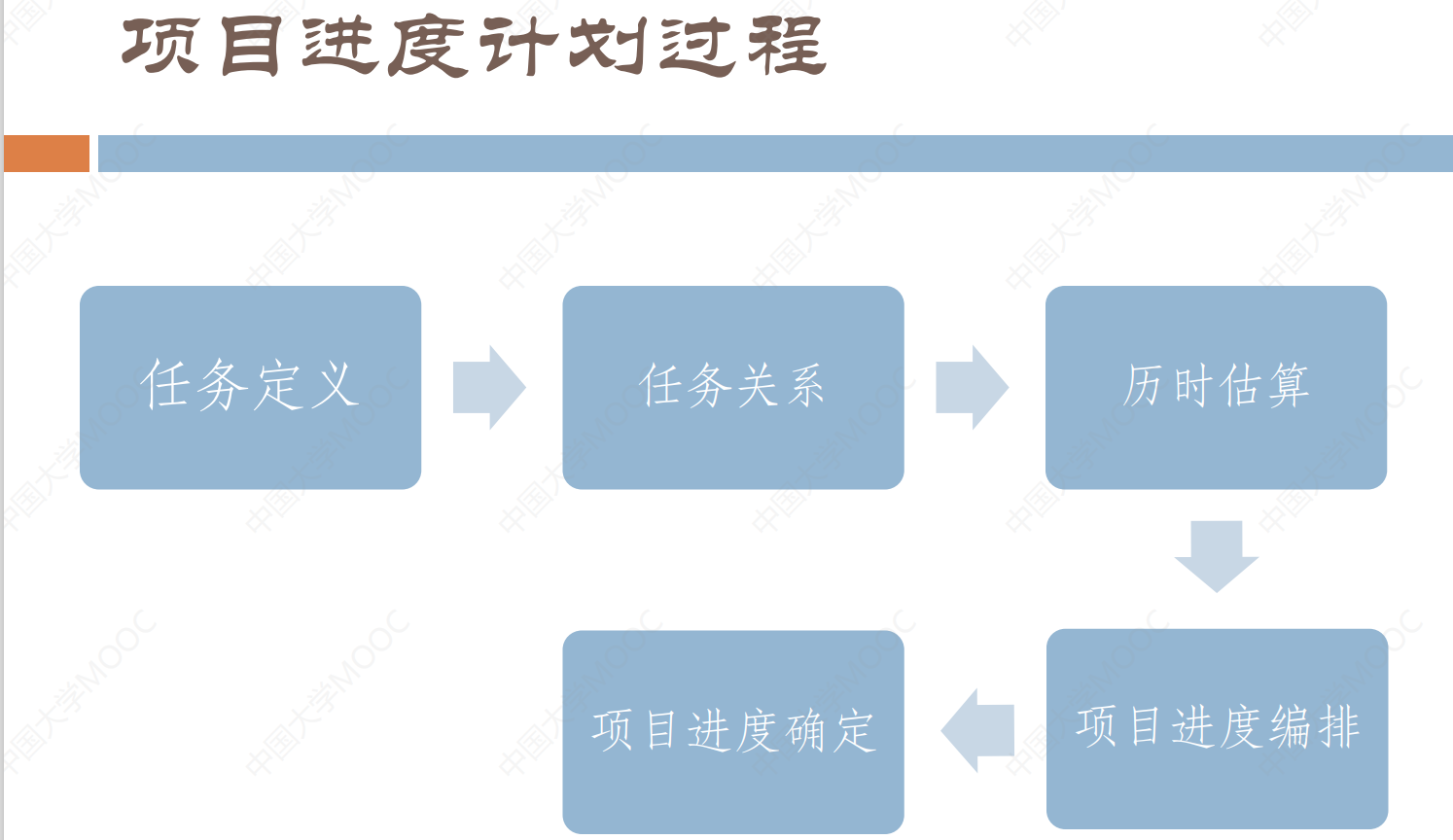

專案進度計劃程序

任務定義:
WBS定義了交付成果,為了完成專案的各個交付成果,所必須進行的所有具體活動就是專案任務,

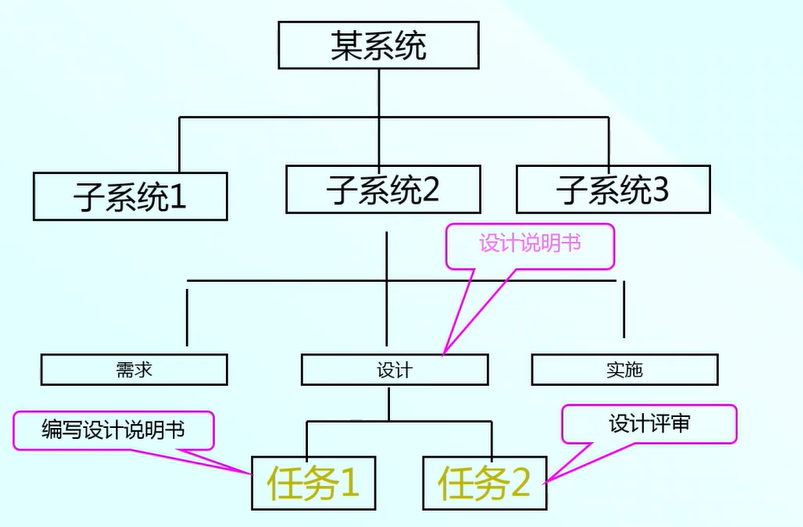

例如這是某專案的WBS,其中這個設計作業包交付成果就是設計說明書,為次需要兩個任務,任務一和任務二,
任務一是撰寫設計說明書,任務二是設計評審,以此類推,我們定義所有的專案任務,

專案的任務之間存在一定的關聯關系,例如撰寫設計說明書之后,才可以進行設計評審,
任務關系:

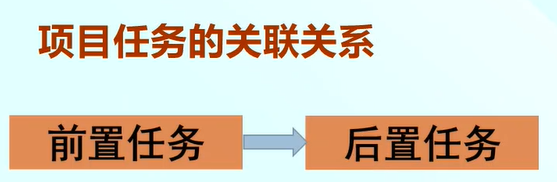

由于專案各項任務之間存在一定的關聯關系,需要根據這些關系安排任務之間的順序,
例如有的任務是前置,有的任務是后置任務,

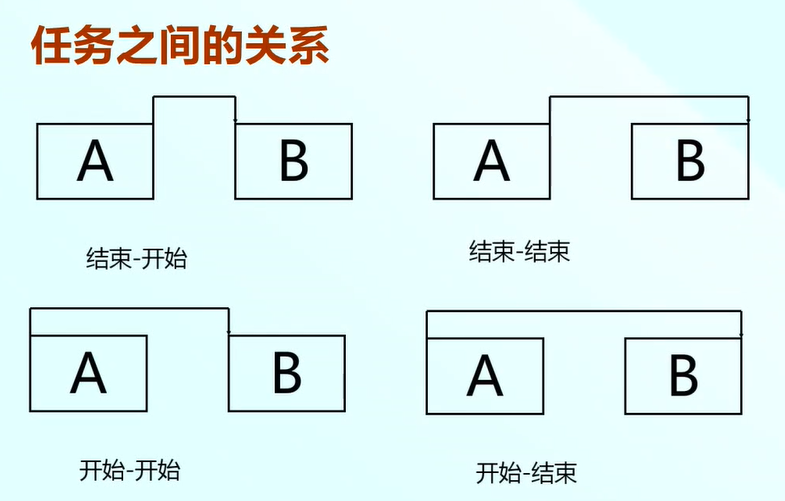

任務之間的關系主要有四種邏輯關系,如圖所示:其中最常用的關系是結束-開始的邏輯關系,

任務之間關聯關系的依據,我們總結出了四個關系:
- 強制性依賴關系:他是任務之間共有的依賴關系,而不以人的意志為轉移的,所以是硬邏輯,例如:撰寫設計說明書與設計評審就是強制性依賴關系,
- 軟邏輯關系:不是硬邏輯關系,不是任務之間共有的關系,但是是主觀的安排,是安排者有一定邏輯考慮的關系,
- 外部依賴關系:是依賴于專案之外因素的一種關系,例如:用戶環境測驗,這個活動我們要依賴于用戶環境準備好,
- 內部依賴關系:他是內部的一種強制性關系

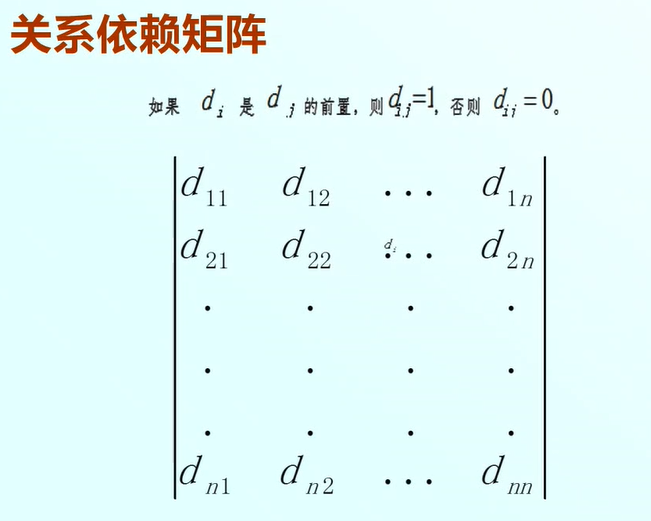

我們根據任務的依賴關系,可以確認專案任務關系依賴矩陣,例如這個圖:其中d (i,j)=1,標識d(i)是d(j)的前置,否則d(i,j)等于0;

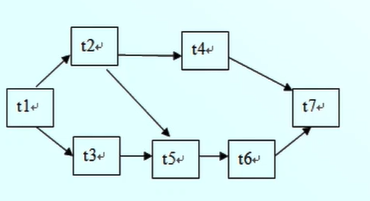

例如這是某專案的網路關系圖,他說明了任務之間的關聯關系,其中他t1是t2、t3的前置,通過這些關系,我們可以的得出依賴矩陣,

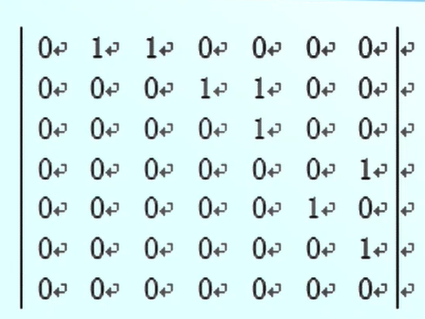

那么t1是t2、t3的前置,我們就可以看到關聯矩陣第一行的第二第三列為1,
進度管理圖示:
傳統進度管理:
- 網路圖
- 甘特圖
- 里程碑圖
- 資源圖
敏捷專案進度管理:
- 燃盡圖(Burndown Chart)
- 燃起圖(Burnup Chart)

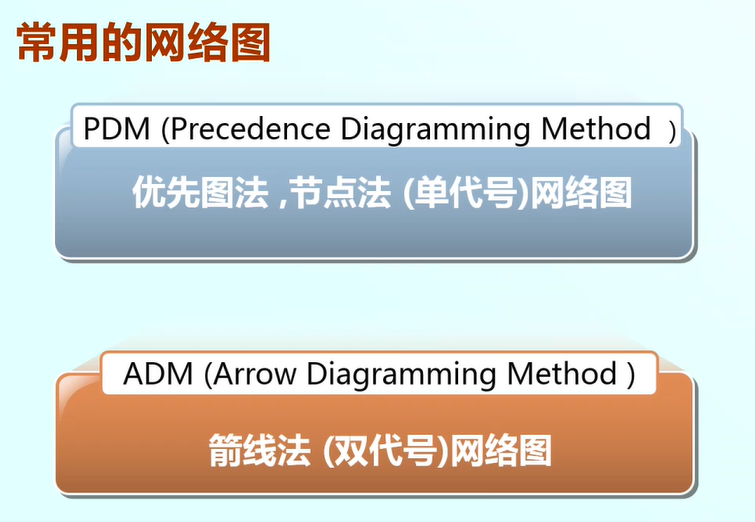

常用的網路圖:
網路圖是活動排序的一個輸出,可以展示專案中各個活動與活動之間的邏輯關系,常用的圖有PDM網路圖和ADM網路圖,

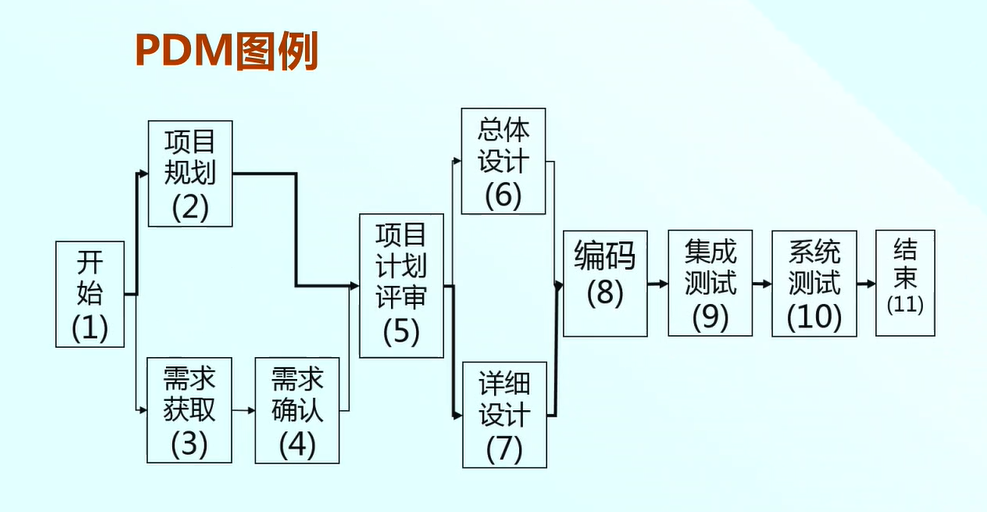

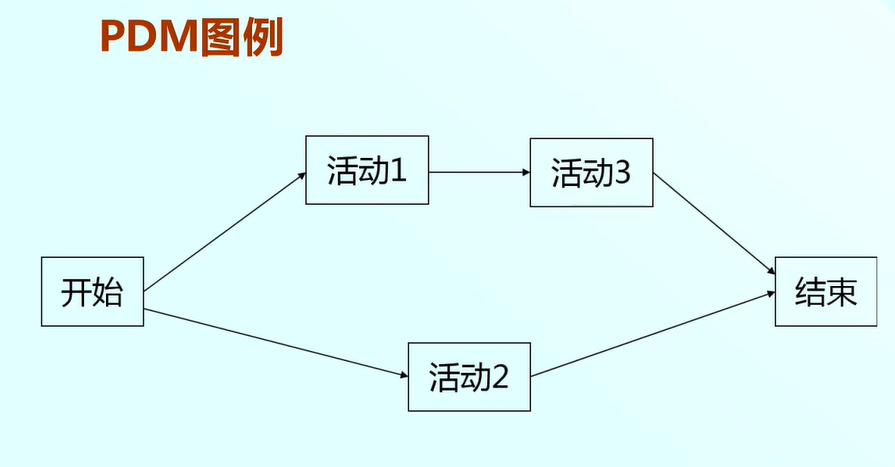

這是一個PDM網路圖,結點表示專案任務,其中的箭線表示任務之間的邏輯關系,他可以方便的表示任務之間的邏輯關系,我們前面提到的四種邏輯關系,PDM網路圖都是可以體現出來的,

這是某專案的PDM網路圖,我們把它轉應成對應的ADM網路圖,

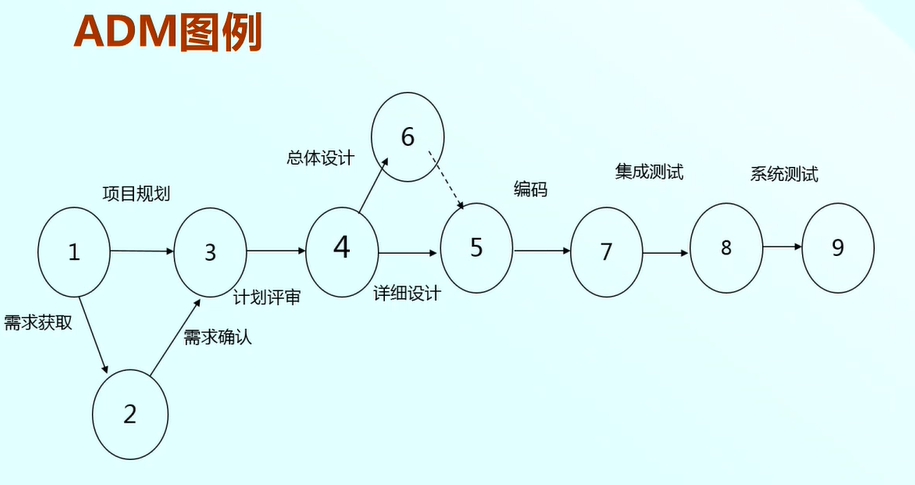

ADM網路圖又稱為雙代號網路圖,在ADM網路圖中,箭線表示任務,兩個代號唯一確定一個任務所以叫雙代號,那么代號代表前一個任務的結束,同時也表示后一個任務的開始,
那么ADM網路圖是有虛活動的,例如我們看ADM網路圖當中,6——5之間虛線就是虛活動,那么虛活動不是一個真實的活動,就是為了表示邏輯關系,也不需要消耗資源的這么一個活動,

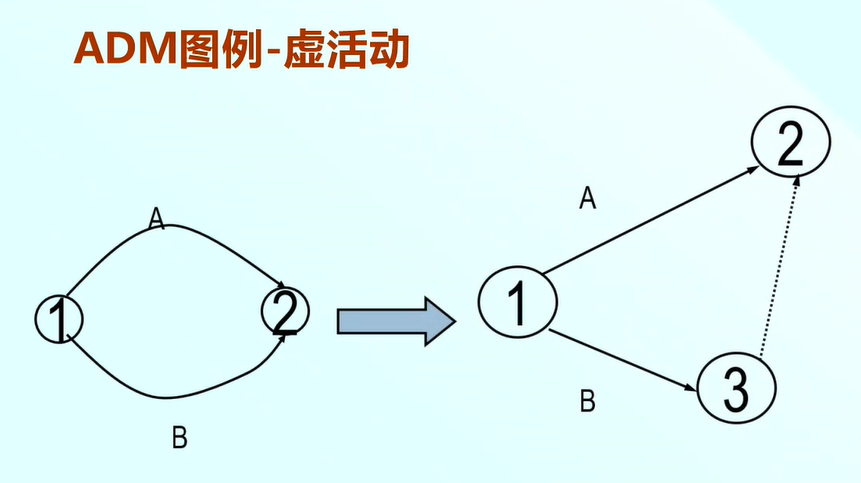

例如某活動A和B,從邏輯上都是1——2,如果我們表達成這么一個形式是不對的,所以應該增加一個3——2的一個虛活動,其中1——2是活動A,1——3表示活動B,

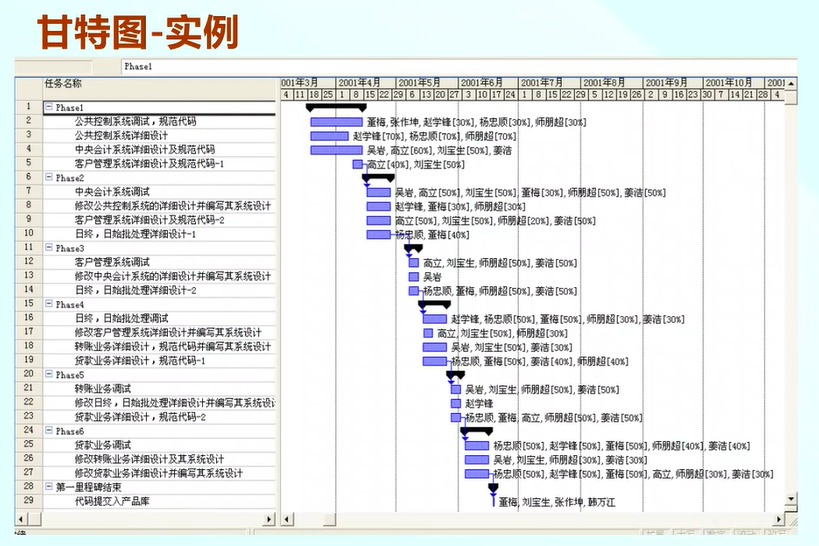

甘特圖-實體:

甘特圖可以顯示任務的基本資訊,方便查看任務的工期,開始和結束時間以及資源的資訊,

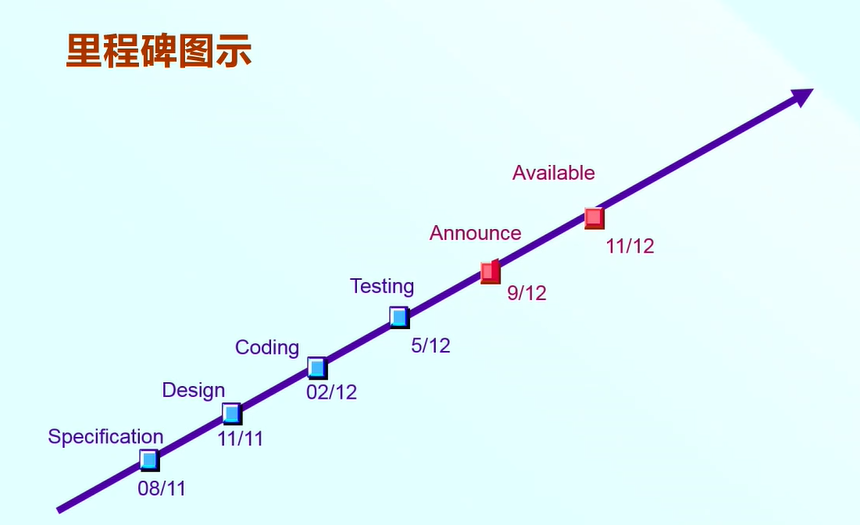

里程碑圖:
他可以顯示專案進展中重大作業的完成情況,表示事件的一個標記,不需要消耗資源和時間,

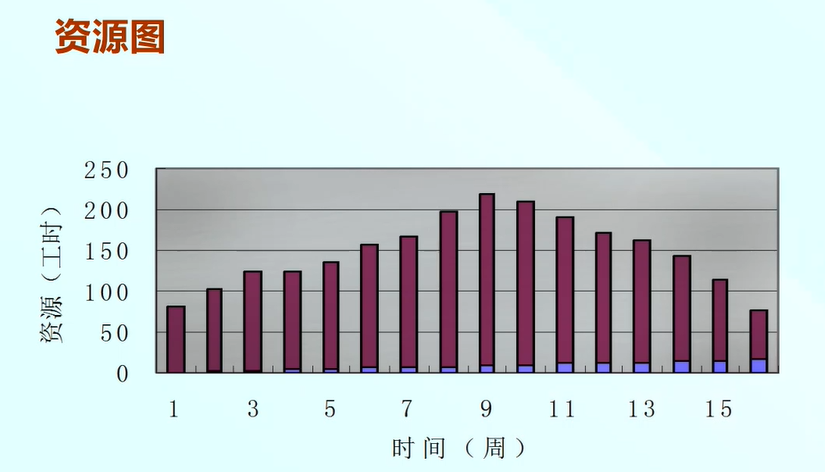

資源圖:
資源圖用來表示專案進展中資源的分配情況,

敏捷專案進度任務圖示主要采用燃盡圖和燃起圖:

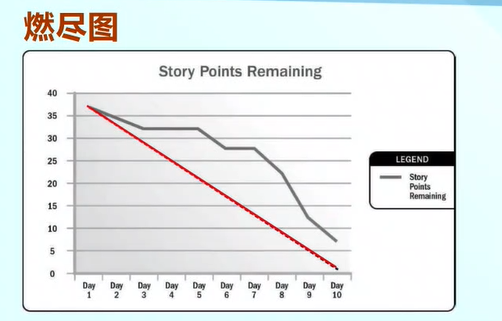

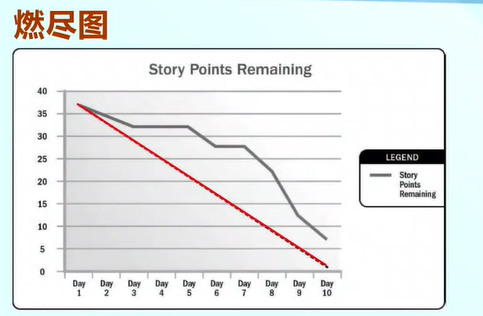

燃盡圖表示還有多少任務沒有完成,如圖所示:

燃起圖表示已經完成了多少任務,如圖所示:

總結
到這里,第七章 第一節 進度管理基本概念就講解完畢了!下一節介紹傳統歷時估算~
